一、本章定额包括混凝土模板支撑、现浇混凝土构筑物模板、预制混凝土模板、预制构件后浇混凝土模板、铝合金模板,共五节。

模板种类:组合钢板模板,复合模板(胶合板,木模板),大钢模板,铝合金模板,清水模板(镜面胶合板)。

模板分组合钢模板、大钢模板、复合模板、木模板,定额未注明模板类型的,均按木模板考虑。《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

复合模板适用于竹胶、木胶等品种的复合板。《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

粤标定函〔2020107号文为适用市政工程专业的解答,不适用于《广东省建筑与装饰工程综合定额(2010)》,不能直接引用。【粤标定函〔2021104号】】

本工程合同约定综合单价采用经**市财政局投资审核中心审定的建安工程费预算组价确定,实施中存在超过一定规模的危险性较大的梁、板高大支模系统工程,竣工结算时发承包双方就此能否按经审批的专项施工方案计价产生争议。合同专用条款第17.5.1工程结算计价办法约定“经**市财政局投资审核中心审定的建安工程费预算作为本工程合同单价……本工程合同预算中的清单综合单价包干,作为合同的结算单价,在工程结算时单价不变”,经双方确认**市财政局投资审核中心已审定本工程预算且发承包双方均已予以确认同意,即模板清单的综合单价已经双方认可,且涉及争议的内容在招标前后亦未发生变化,故模板费用应按经预算阶段确认的综合单价计算。【粤标定复函〔202424号文】

工程实施中采用高支模措施,还发生施打塔吊的基础桩物料提升机进退场,结算时发现上述措施在招标时并未开列,属于工程量清单缺漏项情形,发承包双方就招标清单中缺漏项的高支模、塔吊基础桩、物料提升机进退场费等措施费计算产生争议。本工程合同为单价合同,工程量按实结算,来函资料显示,合同专用条款第12.1条仅对工程量的偏差或因材料变更与材价调整而导致合同价款调整时不对相应措施费用调整进行约定,并未对发生工程量清单缺漏项事件如何调整价格进行约定,故发承包双方应根据合同通用条款第1.13条工程量清单错误的修正条款约定,对招标工程量清单存在缺项、漏项的高支模、塔吊基础桩、物料提升机进退场费等措施费进行修正,并相应调整合同价格。【粤标定复函〔2023163号文】

二、现浇混凝土模板按不同构件,分别以胶合板模板木模板钢支撑木支撑配制,木模板统一在封闭式车间加工,并在圆盘锯旁边安放粉末收尘器高层多层建筑垃圾清理采用搭设封闭性临时专用道容器吊运

模板有周转次数,定额按照3-5次考虑不等,关于是否可以换算周转次数,定额有不同的解释,如果遇到模板永久使用,根据实际情况,可以换算,以下公式可以参考,复合木模板消耗量=模板一次使用量×(1+5%)×模板制作损耗系数÷周转次数。【广东模板周转次数见附录六】

《广东省房屋建筑与装饰工程综合定额(2018)》中高支模钢支撑摊销次数是多少?普通模板的摊销次数是多少答:建议参照《广东省房屋建筑与装饰工程综合定额(2018)》附录六模板及支架(撑)周转次数表确定。【莞释33-2

三、梁、板的支模高度3.6m内时,套用支模高度3.6m相应子目;支模高度超过3.6m时,应同时计算增加1m以内子目。支模高度达到8.4m时,套用支模高度8.4m相应子目;支模高度超过8.4m时,应同时计算增加1m以内子目。支模高度达到20m时,套用支模高度20m相应子目;支模高度超过20m时,应同时计算增加1m以内子目。当支模高度超过8.4m时,有方案施工方案没有方案上述规定计算,支模高度超过30m时,按施工方案另行确定。

定额是按支模高度3.6m编制的。

本项目结构发生变更,导致高支模发生变化,应按本工程招标清单说明约定的调价原则计算所增加费用。【粤标定复函〔2023161号文】

本工程208A区层高达22.8m,模板工程属于危险性较大的分部分项工程,发承包组织专家评审确定专项施工方案由承包人实施,双方对危险性较大的高支模工程执行定额子目产生争议。本工程A区支模高度22.8m,属于超过一定规模的危险性较大的分部分项工程,且施工总荷载在15kN/m2或集中线荷载20kN/m2以下,属于定额编制时考虑的常规支模高度超高情况,故仍需依据《广东省建筑与装饰工程综合定额 2010》模板工程章说明“支模高度超过20m时,超过部分按相应的每增加1m以内计算”的规定计算,另因本工程支模高度未超过30m,故不适用“支模高度超过30m时,按施工方案另行确定”的规定。【粤标定复函〔20241号文】

本工程部分模板为高支模施工,招标工程量清单中模板项目的支模高度最高为11.3米,但实际的施工专项方案中支模高度最高为22.6米,结算时双方就高支模费用计价产生争议。本工程合同价格形式为单价合同,模板工程并非总价包干项目,查阅经审批的超限模板安全专项施工方案,部分高支模的模板项目未在招标清单中开列,属于清单漏项。双方应根据合同中工程量清单错误的修正条款约定,对招标工程量清单中存在缺项、漏项的高支模措施费进行修正,并相应调整合同价格。承包人提出存在设计变更,建议双方厘清事实及变更原因,若由非承包人原因引起的设计变更对结构调整,导致模板的搭设跨度、施工总荷载(设计值)、集中线荷载(设计值)达到高大模板或高支模范围的,应根据经审批的专项施工方案调整模板措施费。但原招标工程量清单中支模高度、搭设跨度、施工总荷载(设计值)、集中线荷载(设计值)未变化,且承包人已有适用模板清单项目范围内报价的,仍按原合同单价执行。【粤标定复函〔202472号文】

四、柱、墙的支模高度3.6m内时,套用支模高度3.6m内相应子目;支模高度超过3.6m时,应同时计算增加1m以内子目。支模高度达到8.4m时,套用支模高度8.4m内相应子目;支模高度超过8.4m时,应同时计算增加1m以内子目。支模高度达到20m时,套用支模高度20m内相应子目;支模高度超过20m时,应同时计算增加1m以内子目。支模高度超过30m时,按施工方案另行确定。

本工程合同约定除模板外的措施项目费实施总价包干。施工中,基坑支撑拆除方案经专家论证,要求承包人拆除作业时,拆除区域范围下部各层楼板支模盘扣架不得同时拆除,需待全部支撑梁拆除作业完成后才允许拆除,由此增加了支撑时长,导致支模盘扣架材料租赁费增加而增加了支模盘扣架措施费用,发承包双方对此部分增加的支模盘扣架措施费是否予以计价产生争议。根据规范要求,模板底模支架拆除时间,应考虑楼层施工荷载混凝土强度增长情况确定,其中楼层施工荷载需在施工前进行验算,楼层施工荷载的验算结果需与设计楼面均布活荷载标准值进行对比。依据双方补充提供的招标图纸等资料,部分区域的设计均布活荷载标准值可以满足叉车转运支撑梁混凝土块在楼板上行驶,但该区域在招标图纸上并未清晰明确其在楼板中的范围,无法准确验算支撑梁及叉车行走区域的楼板是否能满足其施工荷载。实际施工时,基坑支撑拆除经专家论证明确,在拆除区域及叉车行走作业面范围内的下部各层楼板支模盘扣架,均须待基坑支撑拆除工序完成后再予拆除,承包人在投标时无法对使用时长不确定的支模盘扣架费用进行综合报价,专项方案经专家论证后,相应楼板模板底模支架的拆除时间方能确定。此外,合同约定除模板外的措施项目费实施总价包干,故作为不在总价包干范围的楼板模板措施项目,其底模支架延时拆除增加的相关费用,应根据经审批的专项施工方案结合现场施工实际予以计取。【粤标定复函〔20244号文】

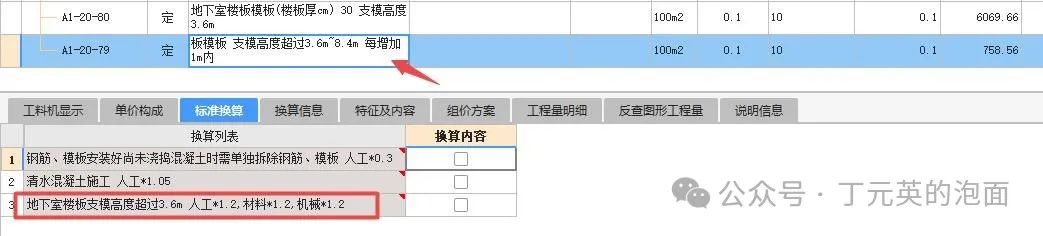

五、支模高度楼层高度【楼层高度指层高,不是净高】亭面板超高檐口线标高计算,直檐亭超高最上层檐口线标高计算;地下室楼板支模高度超过3.6m的,超高增加的费用套用相应步距的板模每增加1m以内子目的人工费、材料费和机具费乘以系数1.20计算。

古典建筑中亭面板,为曲形状称之为亭屋面板。直檐亭的檐口是水平的,普通亭子檐口一般都是带有坡度的。

关于模板超高,主要含义是支模高度增加,对应消耗的钢支撑,零星卡具,人工有所增加,具体的换算方法,详见定额。注意以下几点:模板子目基本上已经包括了支撑体系;超高高度界限是按照层高是超过部分模板工程量还是全部模板工程量。【广东直接输入支模高度】

A.21模板工程中“支模高度指楼层高度”,楼层高度是指楼层净高还是层高?答楼层高度是指层高。【粤释17-15

六、房上水池模板梁、板、柱、墙模板相应子目计算。

七、附墙柱及混凝土中的暗柱暗梁墙突出部分的模板并入墙模板计算。

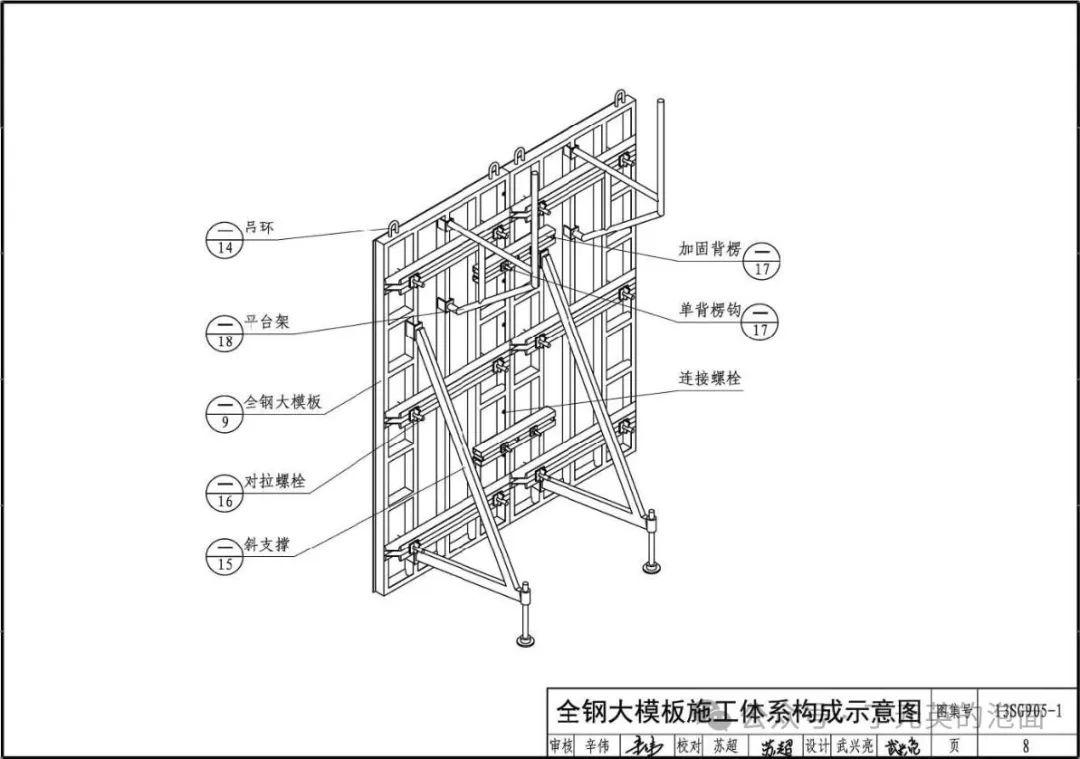

钢筋混凝土墙模板一般是大钢模。

根据合同约定,模板工程按定额计价,依据所提供的施工图,该部位标注为LL连梁,两端连接剪力墙,不属于《广东省建筑与装饰工程综合定额(2010)》A.21模板工程章说明第十九条所指的“附墙柱及混凝土中的暗柱、暗梁及墙突出部分”,因此,本项目的连梁应按梁模板定额子目计算。【粤标定函〔202136号】

八、异形柱剪力墙按下图单向划分:

异形柱是指柱的断面形状为L形、十字形、T形等的柱。

九、阳台、雨蓬支模高度以3.6m考虑,支模高度3.6m以上10m以内时,应同时按“板支模高度超过3.6m每增加1m以内”子目计算。支模高度10m以上时,按施工方案另行确定。

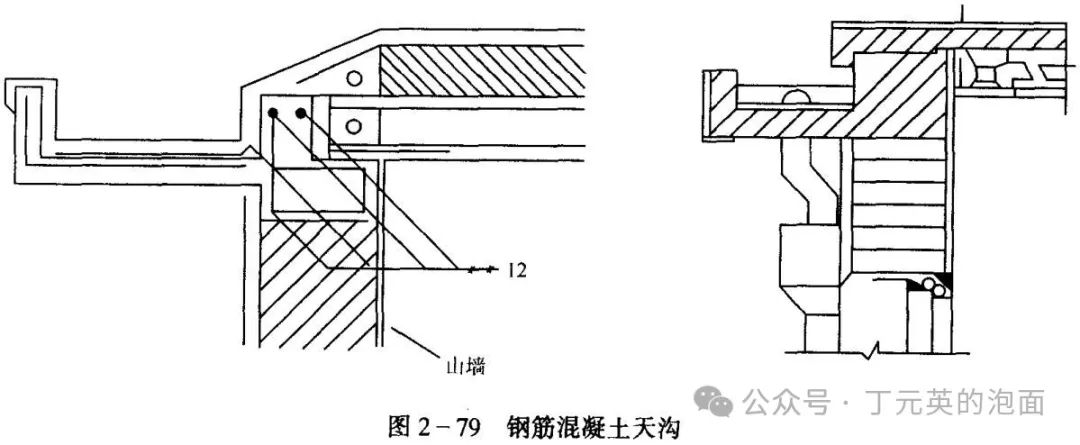

十、混凝土斜板模板在11°19’至26°34′时,按相应子目人工费乘以系数1.15松杂木枋板材、圆钉、铁件用量增加5%超过26°34′时,人工费乘以系数1.20松杂木枋板材、圆钉、铁件用量增加8%

车库车道板斜板项目执行;弧形车道板按斜板项目执行外,再按弧形梁的模板接触面积计算工程量,执行弧形有梁板增加费项目。【湖北定额】参考

十一、混凝土斜梁模板按斜板模板系数调整。【见上图】

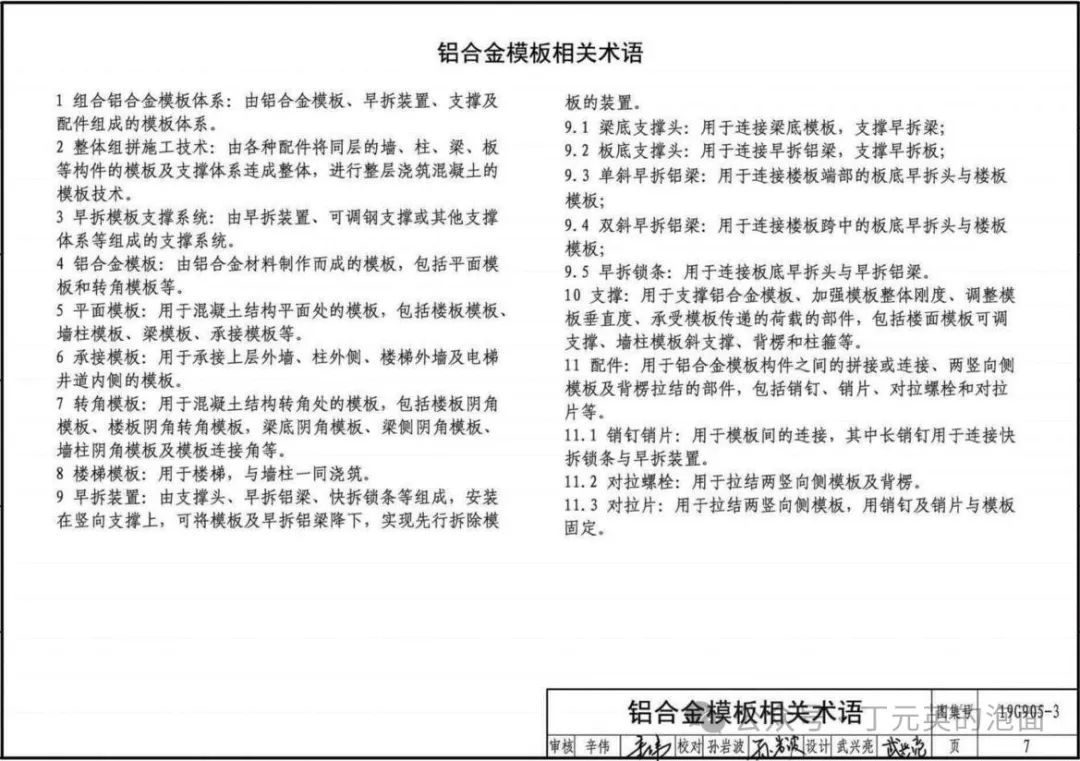

十二、天沟底板模板套挑檐模板子目,侧板模板套反檐模板子目。★

钢筋混凝土天沟:指接收无组织屋面排水,又可兼作挑檐的屋面排水钢筋混凝土构件,其形状有双机理和单槽排水之分。

十三、地下室底板的模板套用满堂基础模板子目计算。

地下室底板模板执行满堂基础,满堂基础模板已包括集水井模板杯壳。《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

十四、如设计要求清水混凝土施工,按相应模板子目的人工费乘以系数1.05胶合板用量增加20%【下图-5

十五、用钢滑升模板施工的烟囱、水塔贮仓内井架施工考虑的,并综合了操作平台不再另计算脚手架竖井架

竖井架:指设在烟囱的金属竖井架或木竖井架,包括工作台的搭设,保护网的制安以及提升设施的安装拆卸等。

1.0.2本标准主要用于指导采用滑模施工的混凝土结构工程的设计、施工及验收,包括筒仓、电梯井筒、井塔、水塔、造粒塔、烟囱、电视塔、油罐、桥墩等筒体结构,大型独立混凝土柱、构筑物底部框架、多层和高层等框架结构,多层、高层和超高层建筑物等剪力墙结构以及大体积混凝土、混凝土面板、竖井井壁、复合壁等特种滑模施工。【GBT50113-2019滑动模板工程技术标准  P71

十六、倒锥壳水塔筒身钢滑升模板子目,也适用于一般水塔塔身滑升模板工程。

倒锥壳:是指倒锥壳水塔、水箱。倒锥壳水塔、水箱在地面上预制施工,用提升的方法安装在水塔筒身顶部,一般水塔筒身多采用滑升模板方法施工。这种倒锥壳水箱也有使用到烟囱上的。

十七、烟囱钢滑升模板子目已包括烟囱筒身、牛腿、烟道口倒锥壳水塔钢滑升模板子目已包括直筒、门窗洞口侧壁等模板用量。

根据来函资料,结合《液压滑动模板施工安全技术规程》及《建筑施工高处作业安全技术规范》的相关要求,上人盘道(斜道)是作为高处作业施工时的必要措施,本工程采用滑升模板施工需按照相关安全技术规范要求搭设上人盘道(斜道),是为施工人员上下的专用通道,不属于滑升模板的工作内容。且本工程采用清单计价方式,招标工程量清单中模板的项目特征未明确包含“上人盘道(斜道)搭拆”,上人盘道(斜道)搭拆亦未在招标清单中开列,属于清单漏项。根据合同专用条款2 3、合同价款及调整“6、招标工程量清单中每一项工程量漏项按实计算”以及“15、措施项目费:(3)因项目需要增加或调整的专项措施费(含安全防护、文明施工措施费)经监理单位及招标人书面同意后实施,费用按实结算”的约定,应依据经审批的上人盘道(斜道)施工专项方案,增加该专项措施费用。【粤标定复函〔2023142号文】

十八、柱、梁、墙所出的弧线二级以上直角线,以及体积在0.1m3以内的构件,其模板按小型构件模板计算。

二级以上的直角线指有两个以上的90°阳角连在一起的。

挑檐、天沟壁高度≤400mm,执行挑檐项目;挑檐、天沟壁高度>400mm时,按全高执行栏板项目。单件体积0.1m³以内,执行小型构件项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)】

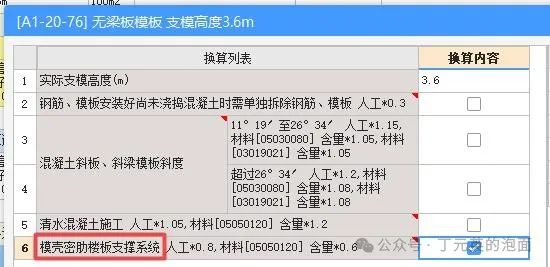

十九、模壳密肋楼板支撑系统套用无梁板模板相应子目,其中人工费乘以系数0.8防水胶合板消耗量乘以系数0.6计算,其他不变。

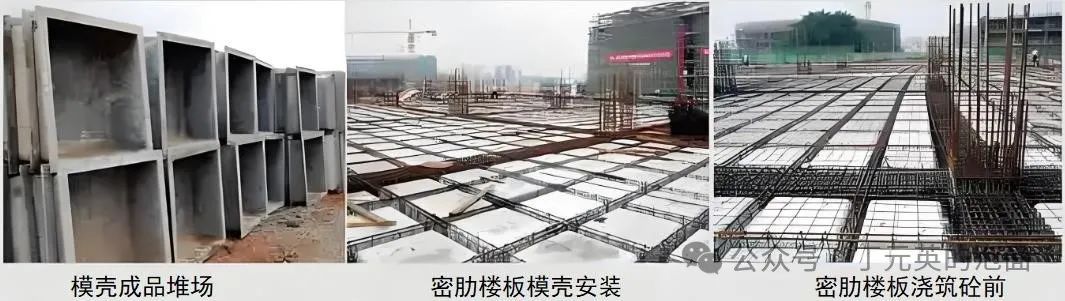

模壳:是用于钢筋砼密肋楼板的一种工具式模板。密肋楼板由薄板与间距较小的密肋组成,模板的拼装难度大,且不经济。采用塑料玻璃钢按密肋楼板的规格尺寸加工成需要的模壳,则具有一次成型、多次周转的便利。

模板+支撑分别考虑。

1 Al 一 2 囗 一 1 囗 3 樘 壳 密 肋 褛 析 樘 析 : 軎 度 4 開 内 〕 过 Al 一 2 囗 一 1 囗 4 壳 度 熠 1 朗 mm 1 囗 刂 m? 1 日 日 m?

支撑系统如下图。

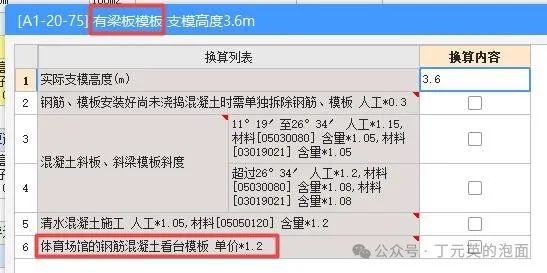

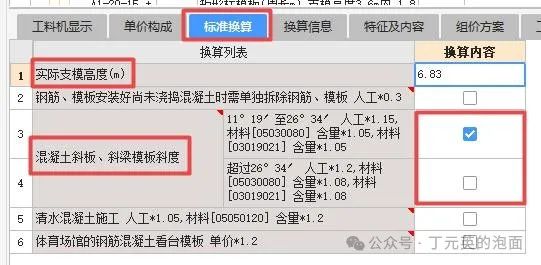

二十、体育场馆钢筋混凝土看台模板套用有梁板相应子目乘以系数1.20

[Al 一 20 一 75 ] 有 梁 板 樘 析 支 樘 高 度 圭 6m 接 内 吝 实 际 支 度 同 冈 筋 、 樘 析 装 好 尚 未 捣 渭 凝 土 时 单 仲 坼 冈 筋 、 模 析 人 工 町 3 11 。 19 / 至 26 。 34 ' 人 工 * 上 15 , 料 [ 囗 5 囗 3 開 ] 念 單 囗 5 , 料 3 冂 19 刂 20 念 單 上 刂 5 昆 凝 土 斜 析 、 斜 梁 析 斜 度 超 逦 26 。 34 / 人 工 樹 2 , 料 [ 囗 5 囗 3 開 ] 念 單 樹 , [ 囗 3 日 19 囗 2 冂 念 里 * 上 囗 日 盾 水 渭 凝 土 施 工 人 工 * 1 料 [ 囗 5 囗 5 囗 12 囗 ] 念 單 让 2 体 自 场 涫 的 篩 溜 土 满 台 单 伯 2

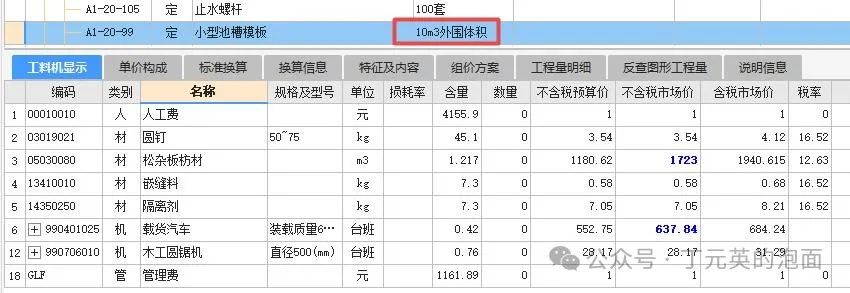

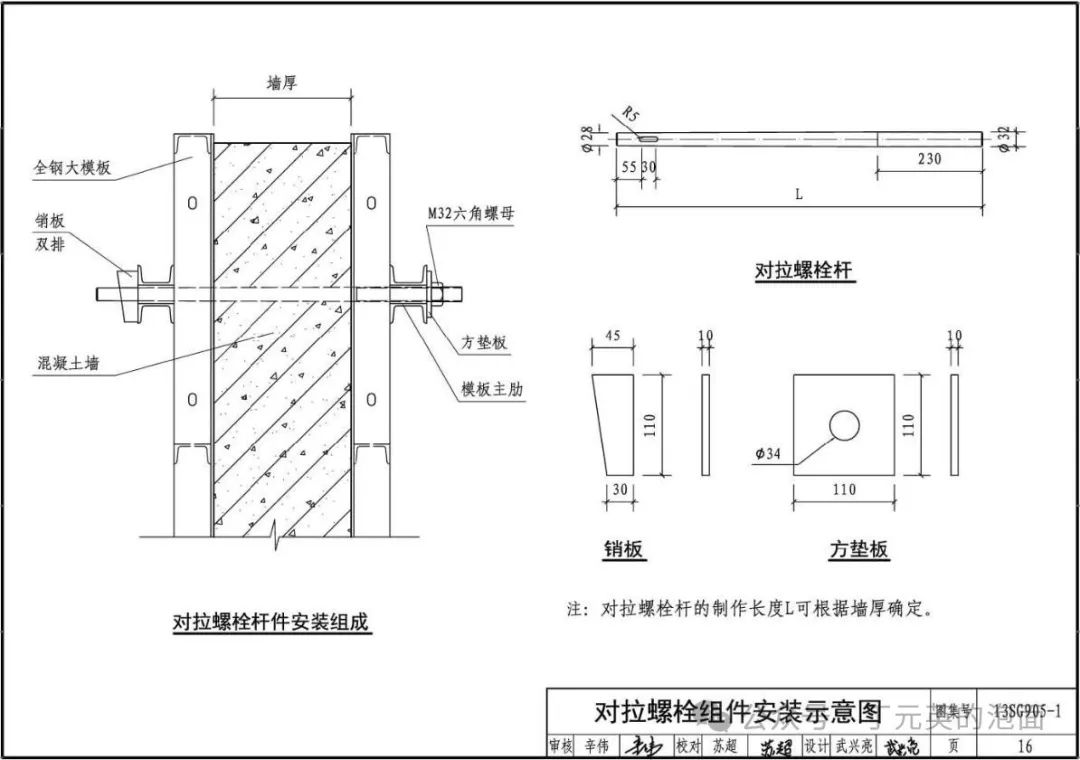

二十一、止水螺杆适用于有防水要求的混凝土构件,套用止水螺杆子目,扣除模板相应子目中对拉螺栓消耗量,其他不变。★

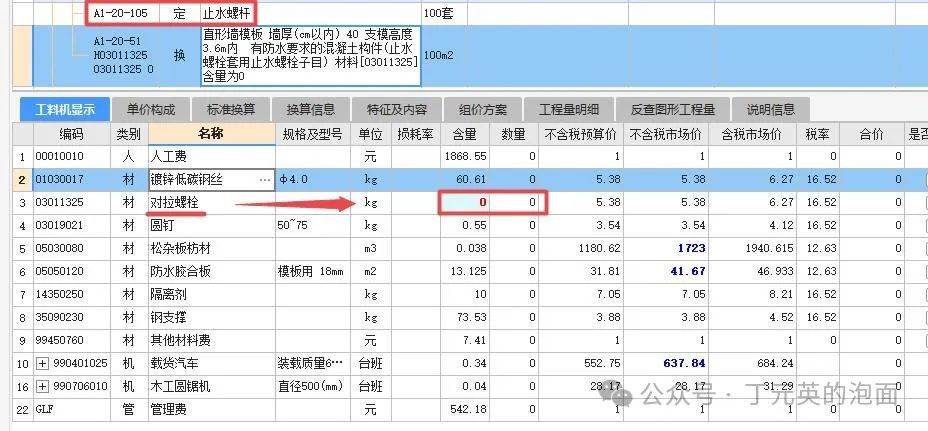

关于对拉螺栓,目前有两种,普通对拉螺栓(可周转使用,多用于地上部分)与止水对拉螺栓(一次使用,多用于地下室外墙与池壁),模板定额中是按照普通对拉螺栓考虑的,如果要求使用止水螺栓,则套止水螺杆子目,删除对拉螺栓含量,对拉螺栓堵眼增加费定额已综合考虑。

地下室外墙砼模板止水螺杆是否可另行计算?答:应另行计算。【粤释10-5

外墙拆除对拉螺栓后,要封堵对拉螺栓孔洞,此项费用是否包含在模板子目里?答:定额已综合考虑。【粤释14-13

对拉螺栓堵眼增加的费用是否可另行计算?答:定额已综合考虑。【粤释29-5

本工程《模板支撑工程专项施工方案》明确,地下室外墙、人防围护结构和密闭墙体结构模板采用止水螺杆固定,发承包双方对于止水螺杆是否另行计价产生争议。粤标定函〔2020128号文《关于广东省建设工程定额动态管理系统定额咨询问题的解答》仅适用于定额计价模式,而本工程采用工程量清单计价方式,模板施工的固定方式属于施工需考虑的措施内容。在承包人投标方案中地下室墙体模板采用止水螺杆固定,实际施工时模板施工的固定方式并未发生变更,因此止水螺杆不另行计价。【粤标定复函〔202455号文】清单的项目特征、常规施工措施方案

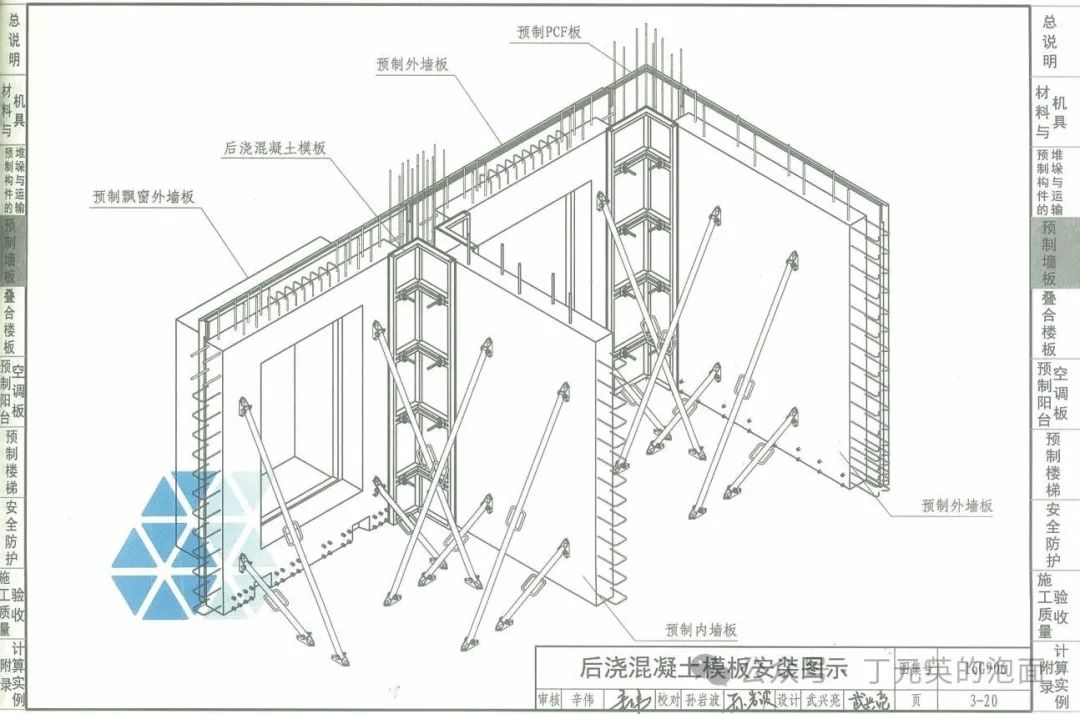

二十二、后浇混凝土模板定额消耗量中已包含了伸出后浇混凝土预制构件抱合部分模板的用量。【注意】

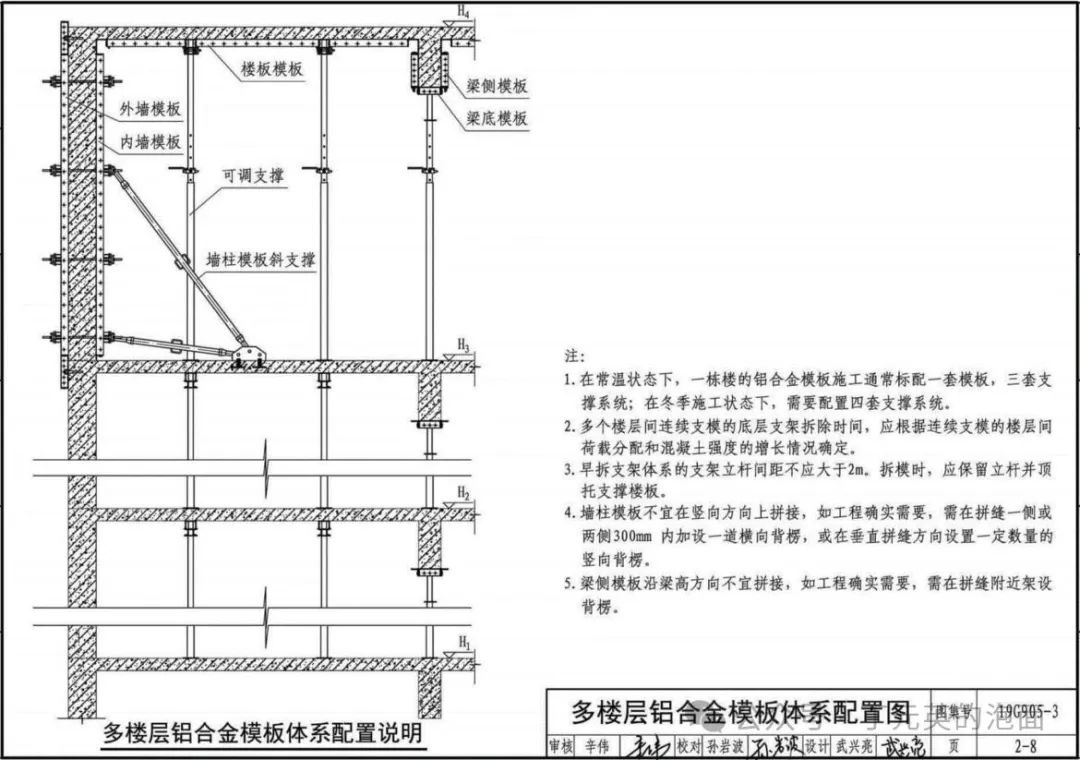

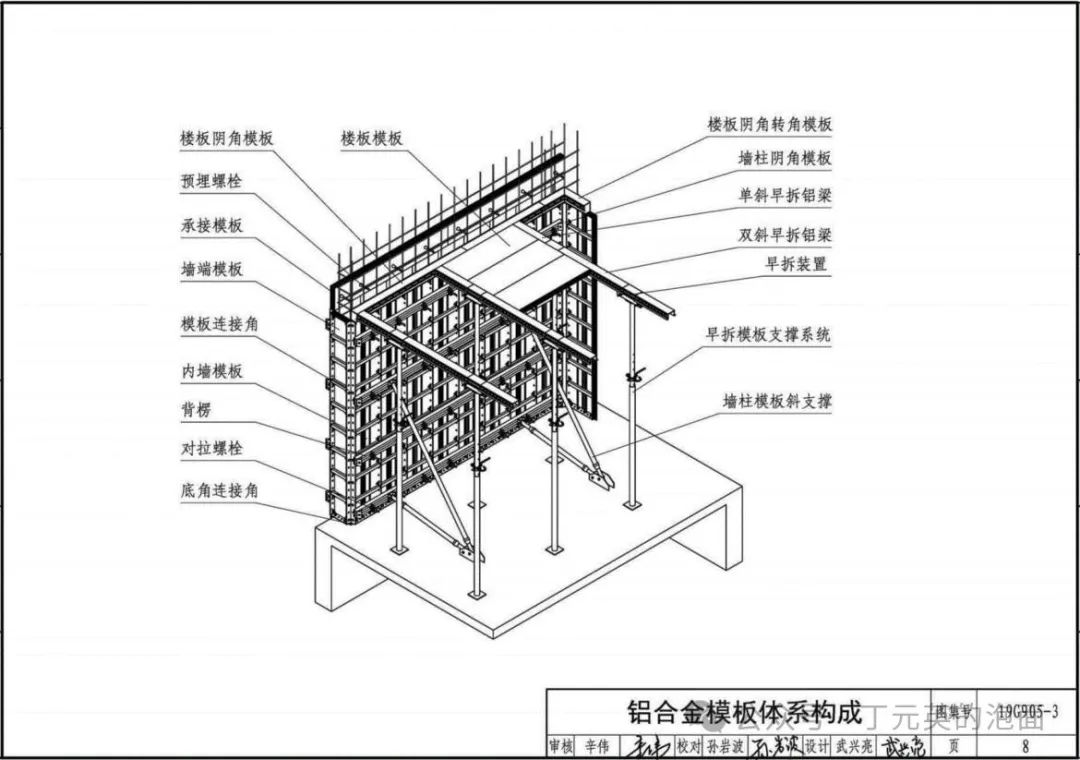

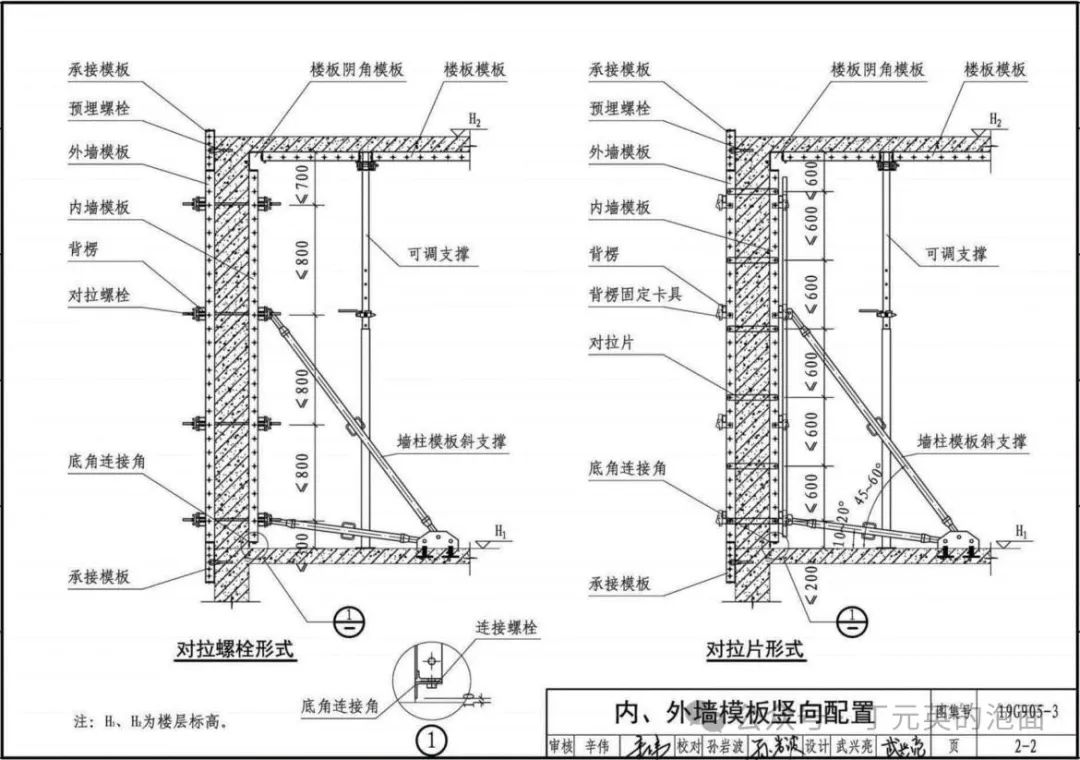

二十三、铝合金模板指组成模板的模板结构和构配件为定型化标准化产品可多次重复利用,并按规定的程序组装和施工的工具式模板。

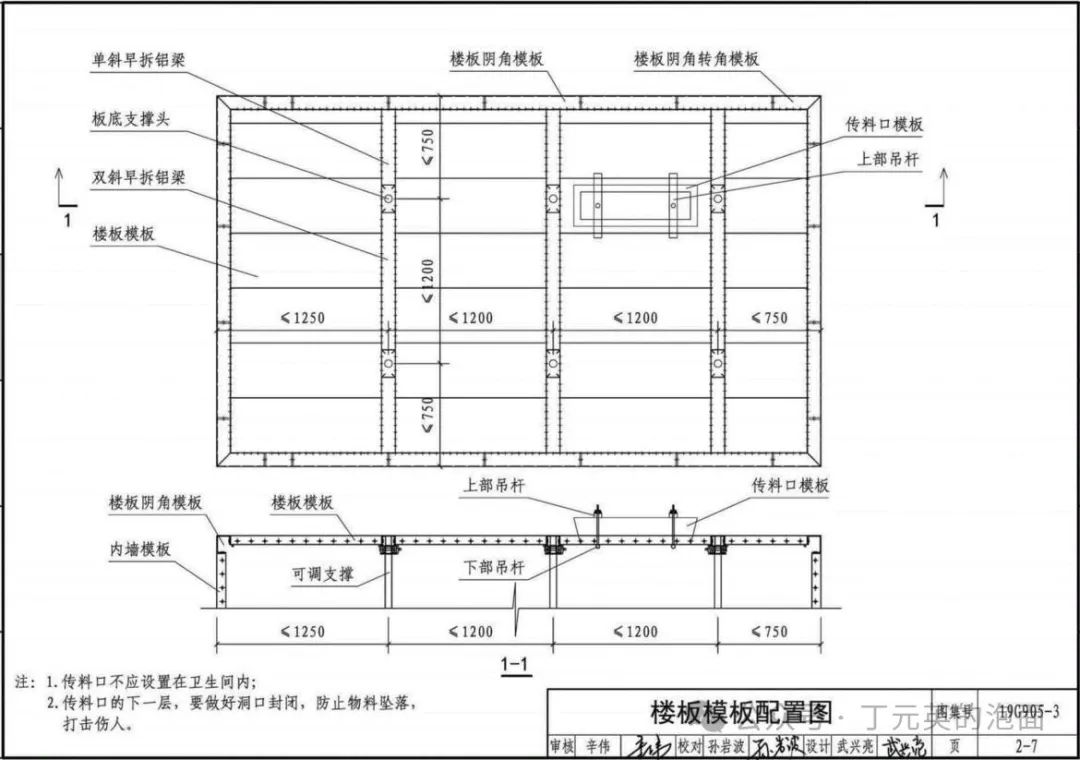

二十四、铝合金模板系统是由铝模板系统支撑系统紧固系统附件系统构成,本定额中铝合金模板材料摊销次数90次考虑。

二十五、现浇混凝土柱(不含构造柱)墙、梁(不含圈、过梁)是按高度(板面或地面、垫层面至上层板面的高度)3.6m综合考虑。如遇斜板面结构时,分别按各柱的中心高度为准;分段墙的平均高度为准;框架每跨两端的支座平均高度为准;(含梁板合计的梁)高点与低点的平均高度为准。

板面或地面、垫层面至上层板面的高度,即层高。

本工程东侧基坑支护桩与地下室外墙的距离在300mm内,东侧地下室外墙需考虑采用单边支模板的方式进行施工,承包人认为该施工方案无对应招标清单,提出按招标清单漏项规则调整合同价款,发承包双方对于地下室外墙单边支模板是否为清单漏项产生争议。单边支模板的搭拆方式与常规的直形墙模板搭拆方式有所区别,但招标工程量清单没有对采用不同搭拆方式的模板清单加以区分,并且招标文件及合同约定模板不在总价包干的措施项目范围内,故本项目单边支模板不能以一般常规的直形墙模板项目计价,应按经审批的施工方案计价。【粤标定复函〔20244号文】

二十六、异形柱、梁,是指柱、梁的断面形状为L形、十字形、T形等的柱、梁

铝合金圆形柱模板执行异形柱模板。(粤标定函[2021]167号文件修改)

柱模板如遇弧形和异形组合时,执行圆柱项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

二十七、铝合金模板定额已考虑常规深化设计费(含技术指导费) 、工厂试配装费(拼装)加工厂到现场的往返运输费装卸费回库维修翻新等费用。

二十八、本章铝模板定额子目适用于建筑物标准层超过20层(含20层)以上住宅公共建筑不适用于标准层较少(20层以下)、层数较低的学校、医院、监狱、展览馆等建筑物

《关于印发广东省建设工程定额动态调整的通知(4)》(粤标定函〔2020334号)就《广东省房屋建筑与装饰工程综合定额2018》中A.1.20.5铝合金模板补充说明“本章铝模板定额子目适用于建筑物标准层超过20层(含20层)以上的住宅和公共建筑,不适用于标准层较少(20层以下)、层数较低的学校、医院、监狱、展览馆等建筑物。”本工程标准层铝模超出定额适用范围,建议发承包双方依据经审批的施工方案进行市场询价,合理确定相关费用。【粤标定复函〔2023142号文】

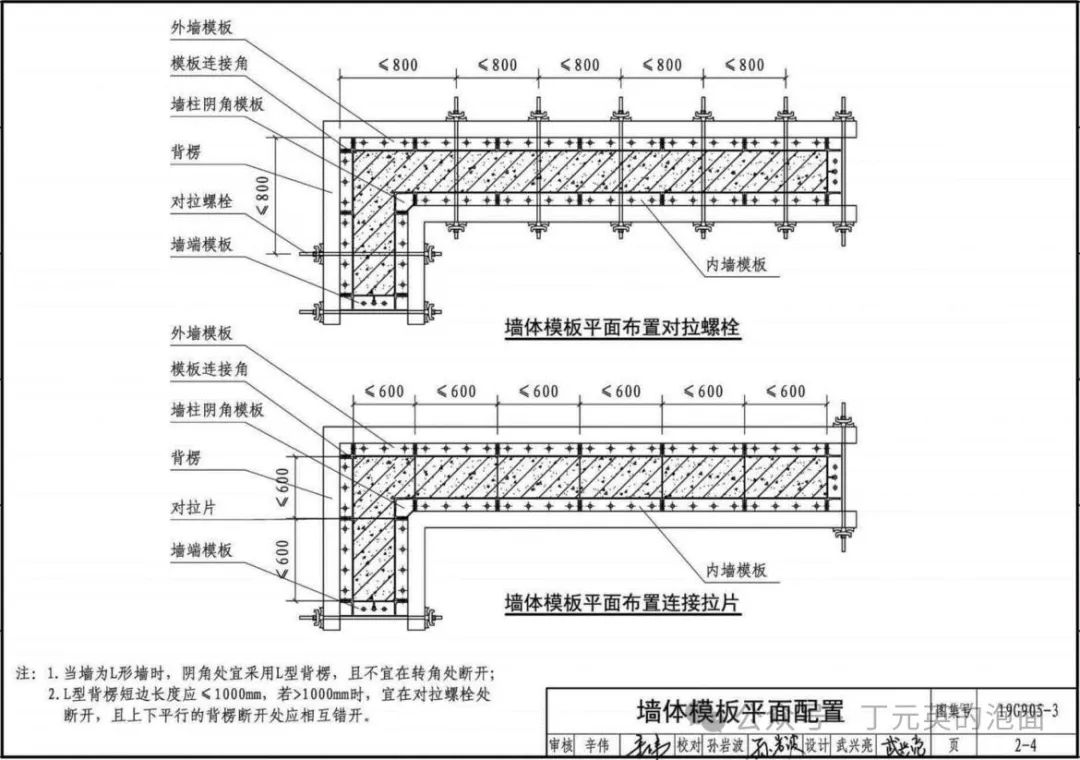

二十九、与墙体相连(等厚)柱模板工程量并入与其相连的墙。

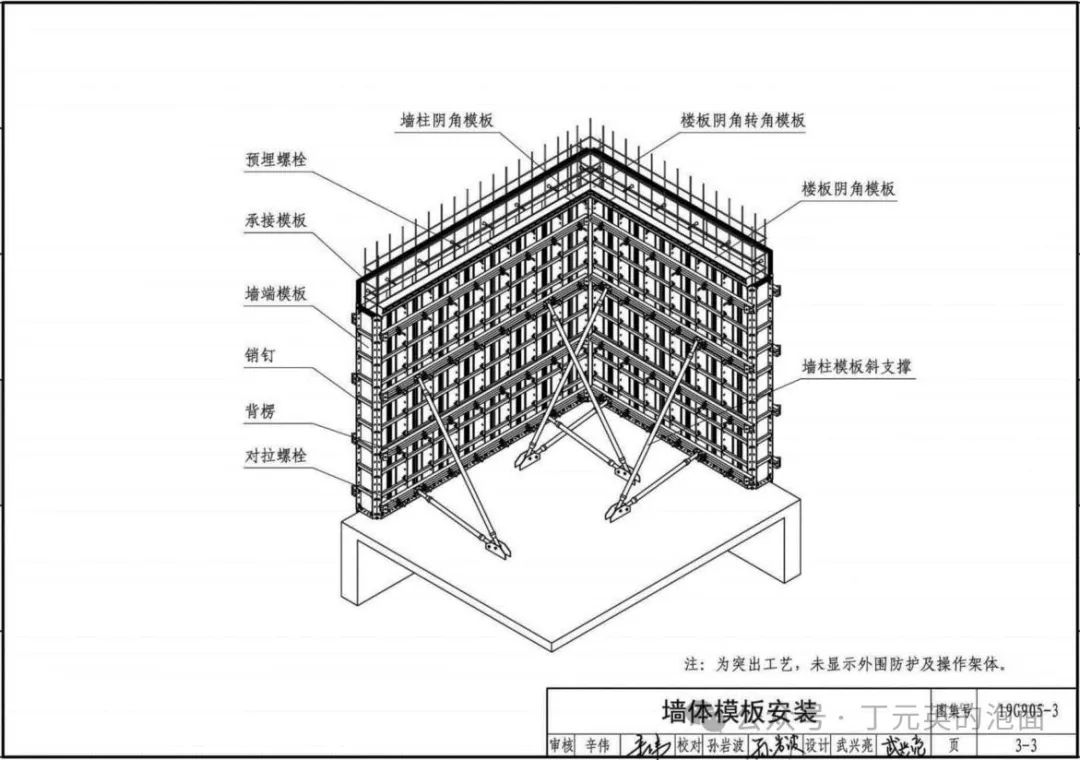

一般是暗柱。

三十、与墙体等厚且在墙上梁模板工程量并入与其相连的墙

一般是暗梁。

工程量计算规则

一、现浇建筑物模板

1.现浇混凝土建筑物模板工程量,除另有规定外,均按混凝土与模板的接触面积以“m2”计算,不扣除后浇带面积

现浇混凝土构件模板,除另有规定外,均按模板与混凝土的接触面积不扣除后浇带面积计算,但要注意,不是所有的都是按照面积计算,也有按照体积、长度计算的规定。

有肋式带形基础,肋高(指基础扩大顶面至梁顶面的高)≤1.2m时,合并计算;>1.2m时,基础底板模板按无肋带形基础项目计算,扩大顶面以上部分模板按混凝土墙项目计算。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

满堂基础:无梁式满堂基础有扩大或角锥形柱墩时,并入无梁式满堂基础内计算。有梁式满堂基础梁高(从板面或板底计算,梁高不含板厚)≤1.2m时,基础和梁合并计算;>1.2m时,底板按无梁式满堂基础模板项目计算,梁按混凝土墙模板项目计算。箱式满堂基础应分别按无梁式满堂基础、柱、墙、梁、板的有关规定计算。地下室底板按无梁式满堂基础模板项目计算。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

根据A.21模板工程工程量计算规则第21.1条第1点“现浇混凝土建筑物模板工程量,除另有规定外,均按混凝土与模板的接触面积以面积计算”,因此电梯井模板应按混凝土接触面积,不区分内外墙面,套用 “A21-43电梯坑、井墙模板 ”定额子目。【粤标定函〔2021〕36号】

根据A.21模板工程工程量计算规则第21.1条第1款“现浇混凝土建筑物模板工程量,除另有规定外,均按混凝土与模板的接触面积以面积计算”,因此,电梯井模板应按混凝土接触面积,不区分内外墙面,均执行电梯坑、井墙模板相应项目。【粤标定复函〔2022〕18号】

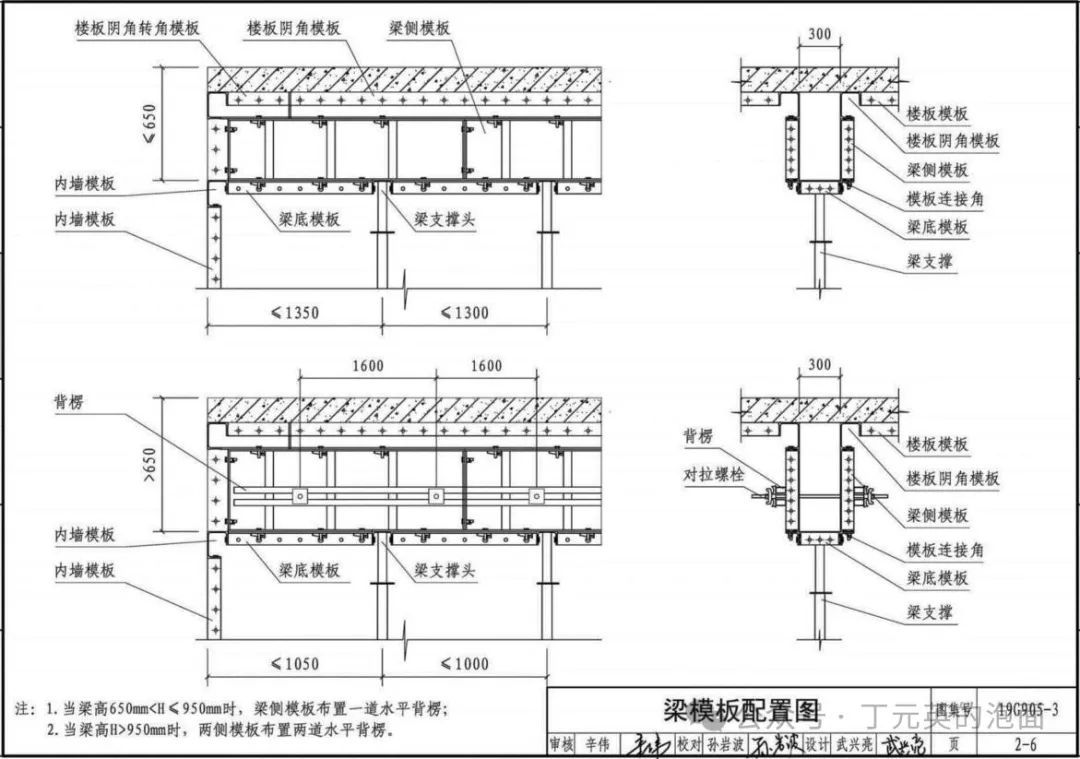

2.梁与梁、梁与墙、梁与柱交接时,净空长度以“m”计算,不扣减接合处的模板面积。★

柱梁板模板计算,不需要扣除交接位置,注意这点。

混凝土梁、板应分别计算执行相应项目,混凝土板适用于截面厚度≤250mm;板中暗梁并入板内计算;墙、梁弧形且半径≤9m时,执行弧形墙、梁项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

有梁板中的梁模板,应套用梁模板相应子目。【粤释3-12注意

“接合处”指纵横交接处重叠的部分。【莞释10-4】

3.墙板单孔面积1.0m2以内孔洞不扣除洞侧壁模板亦不增加单孔面积1.0m2以外应予扣除洞侧壁模板面积并入相应子目计算。

未提及对拉螺栓堵眼增加费,粤释【29-5】回复是定额已综合考虑。

屋面混凝土女儿墙高度>1.2m时执行相应墙项目,≤1.2m时执行相应栏板项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

混凝土栏板高度(含压顶扶手及翻沿),净高按1.2m以内考虑,超1.2m时执行相应墙项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

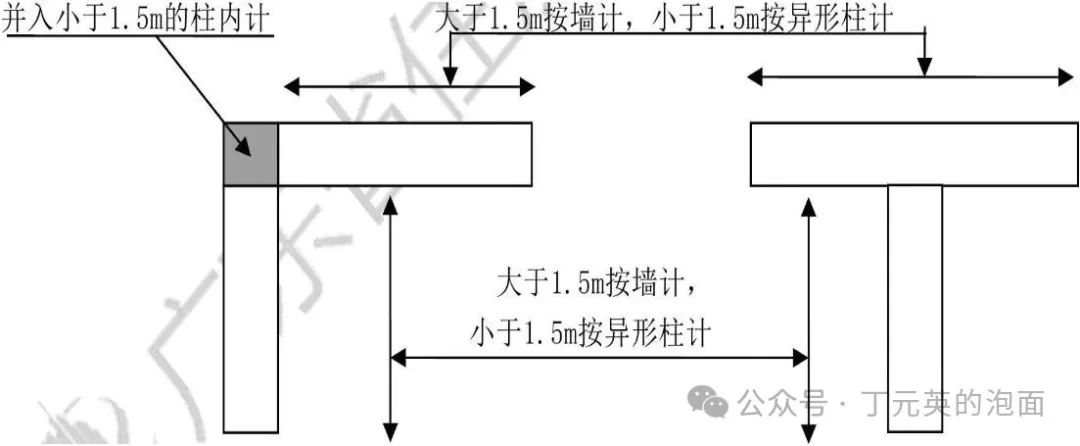

4.构造柱与砌体相连的,按混凝土柱接触面宽度每边加10cm×柱高计算;如不与砌体相连的,按混凝土与模板的接触面积计算。

砌体中,(柱接触面宽+0.2m*柱高。

构造柱支模高度超过3.6m,是否可计算支模高度超高增加子目?答:构造柱模板可按柱的模板说明计算。【粤释41-2

5.模板工程量应扣除混凝土所占的面积。亭面板按模板斜面积计算,所带脊梁连系亭面板的圈梁的模板工程量并入亭面板模板计算。

柱帽模板并入到板中。

有梁板中的梁模板,应该套用单梁、连续梁模板,还是有梁板模板应套用梁模板相应子目。【粤释3-12

地下室顶板的加腋板混凝土工程量及模板工程量应如何计算?答:地下室顶板加腋板的混凝土及模板工程量均并入板中计算。【粤释14-3

有梁板的梁模板和板模板应如何套用子目?答:有梁板的梁模板和板模板应分别套用第A.1.20章第3节梁模板和第5节板模板相应子目。【粤释30-1

预制板间补现浇板缝执行平板项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

现浇飘窗板、空调板执行悬挑板项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

散水模板执行垫层相应项目。【《房屋建筑与装饰工程消耗量定额》(TY01-31-2015)

6.悬挑板挑板(挑檐、雨篷、阳台)模板按外挑部分水平投影面积计算,伸出墙外牛腿、挑梁板边的模板不另计算

外墙飘板混凝土挡水属于反檐A.21模板工程量计算规则第21.1.4条只规定雨篷模板按外挑部分的水平投影面积计算,包括伸出墙外的牛腿、挑梁及板边的模板,但并未包括反檐模板,反檐模板应按混凝土与模板接触面积计算。【粤标定复函〔202363号】

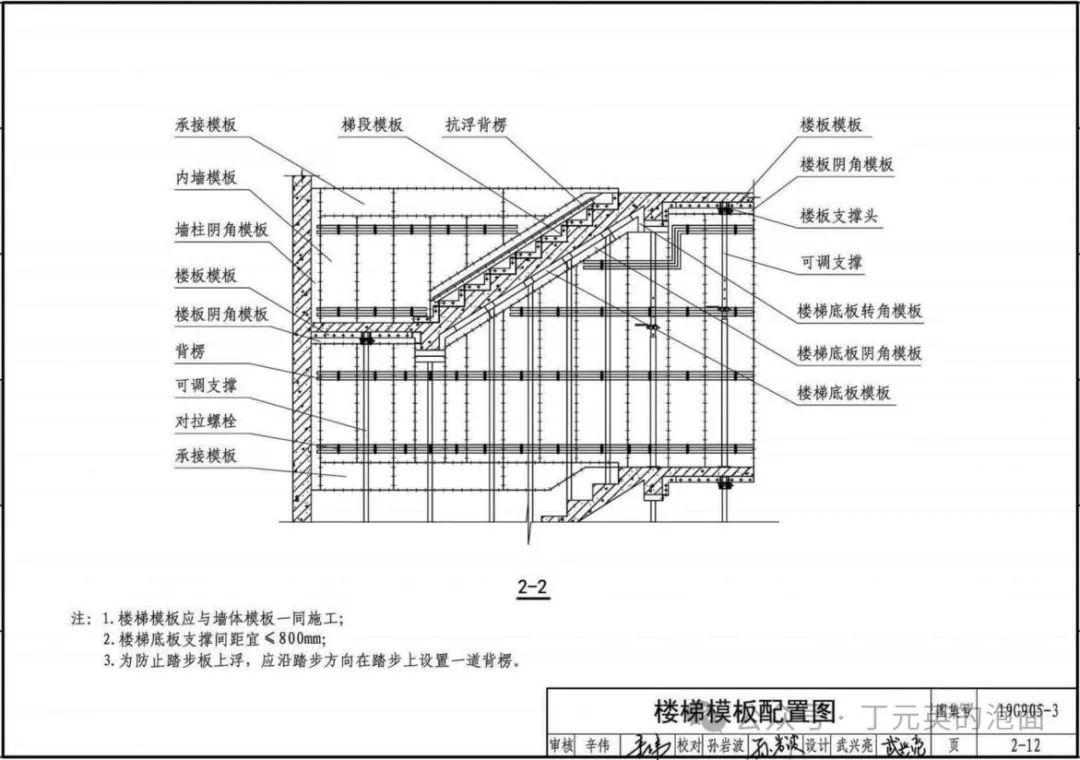

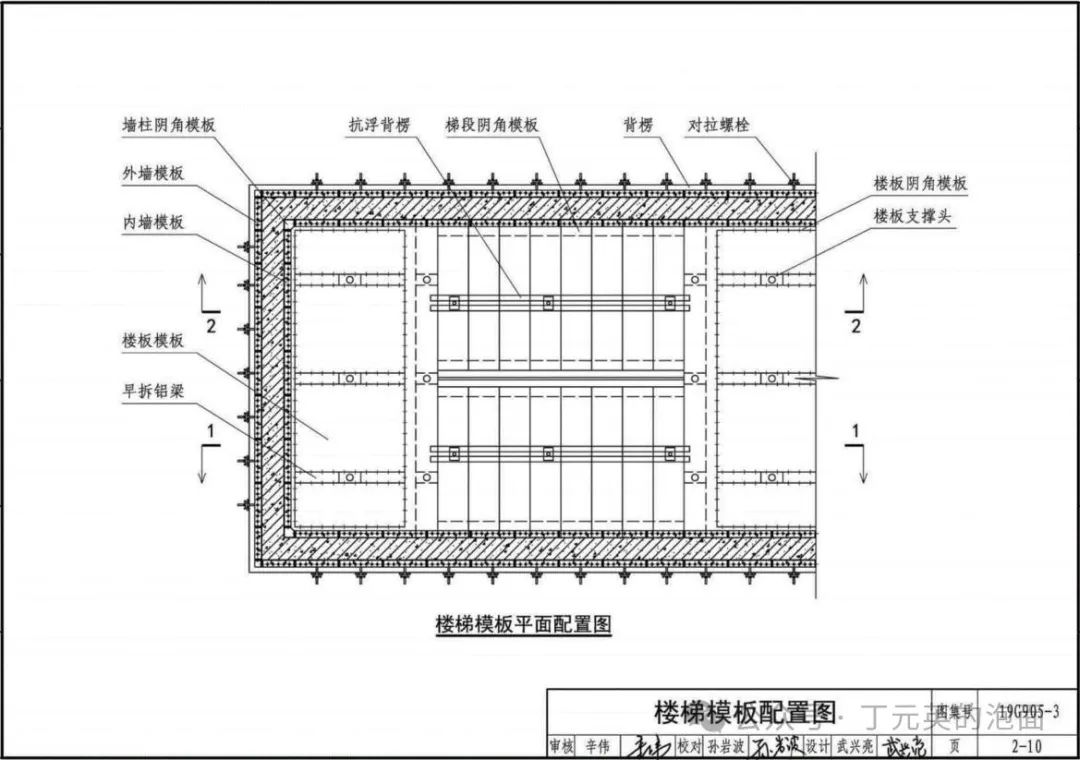

7.楼梯模板按水平投影面积计算,整体楼梯(包括直形楼梯、弧形楼梯)的水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。不扣除小于500mm宽度的楼梯井所占面积,楼梯的踏步板平台梁等的侧面模板不另计算

楼梯的踏步板、平台梁等的侧面模板不另计算。【注意】

《广东省房屋建筑与装饰工程综合定额(2018)》中,核心筒位置的平齐楼板面的楼梯平台的混凝土和模板,是按有梁板计算还是楼梯计算?答:根据《房屋建筑与装饰工程工程量计算规范》(GB50854-2013)规定,整体楼梯水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。请根据上述规定划分有梁板和楼梯休息平台。【莞释26-1】为什么不是根据定额计算规则,而是根据清单计算规则?

《广东省房屋建筑与装饰工程综合定额(2018)》中,一层内有四跑楼梯的楼梯模板是不是按投影面积计算两次是的。【莞释30-5

8.台阶模板按水平投影面积计算,台阶两侧不另计算模板面积。★

台阶两侧不另计算模板面积。【注意】

9.压顶、扶手模板按其长度以“m”计算。

压顶、扶手模板按其长度以“m”计算,是指中心线长度。【粤释3-14

10.小型池槽模板按构件外围体积计算,池槽内、外侧底部的模板不另计算【注意,按体积】

11.后浇带模板工程量,按后浇带混凝土与模板的接触面积乘以系数1.50以“m2”计算。★

软件算量中要注意后浇带模板计算方式是否已×1.5

2010定额中未注明后浇带部分的回顶脚手架如何计算,请问满堂架拆出后,后浇带部分的脚手架回顶应如何计算工程量?应套取什么定额子目?答:定额内的模板是综合整个工程不同时间的综合摊销的,所以未单独分开考虑后浇带部分的模板与脚手架的费用。如果一定要拆除,建议双方通过签证形式计算。【莞释3-1

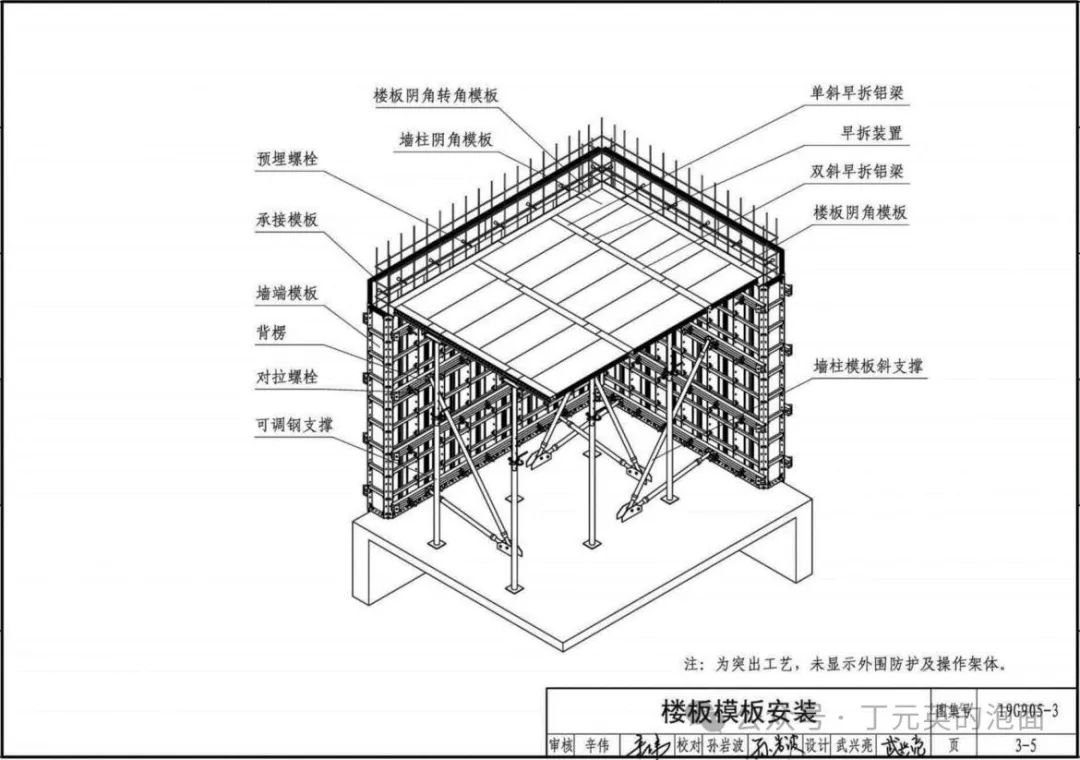

12.模壳密肋楼板模板支撑系统模壳密肋模板面水平投影面积计算(含梁、柱帽)

13.大梁、大柱墙面模板使用对拉螺杆的,在模板子目中已综合考虑,不另增减费用。

《广东省房屋建筑与装饰工程综合定额(2018)》A.1.20模板工程工程量计算规则第一条第13点:“大梁、大柱及墙面模板使用对拉螺杆的,在模板子目中己综合考虑,不另增减费用”,请问对拉螺杆堵眼是否需单独计算费用?答:定额已综合考虑对拉螺栓堵眼的费用。【莞释27-3

14.止水螺杆工程量计算,预算如方案有明确的按方案计算方案没有明确的,按混凝土构件防水面积每平方米1.5套考虑结算按实计算。★

向上取整。

二、现浇构筑物模板

1.现浇构筑物模板工程量,除另有规定外,按第一点有关规定计算。

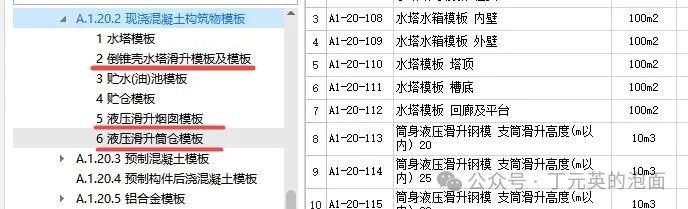

2.液压滑升钢模板施工烟囱、筒仓、倒锥壳水塔均按混凝土体积以“m3”计算。

3.倒锥壳水塔水箱提升按不同容量和不同提升高度以“座”计算。

4.贮水(油)池模板工程量按混凝土与模板的接触面积以“m2”计算。

三、预制混凝土模板

1.预制混凝土的模板工程量,除另有规定外,均按构件设计图示尺寸以“m3”计算。

2.预制混凝土漏花、刀花的模板工程量,按构件外围垂直投影面积以“m2”计算。

漏花:是将图案、花纹粘贴或绘在物品外表面,然后经过人工雕琢成通透或半通透的花纹。还有就是将半成品用带花纹的模具直接锻铸或浇筑而成,如混凝土漏花窗就是。

刀花:是指切口出现凹凸不平的刀痕。由于切刀不锋利或刀刃被崩磨损坏,造成切口部分出现凹凸不平的花纹,即刀花。

混凝土漏空花格:指用模板拼制成花纹图案,然后用1:2水泥砂浆或强度等级C20细石混凝土一次浇制而成的混凝土装饰构件。

四、预制构件后浇混凝土模板

1.后浇混凝土模板工程量按后浇混凝土与模板接触面面积计算,伸出后浇混凝土预制构件抱合部分的模板面积不增加计算。不扣除后浇混凝土墙、板上单孔面积在0.3m2以内的孔洞洞侧壁模板亦不增加应扣除单孔面积在0.3m2以外的孔洞孔洞侧壁模板面积并入相应的墙、板模板工程量内计算。

五、铝合金模板

1.铝合金模板工程量按混凝土与模板接触面以“m2”计算,其中飘窗板、雨蓬、挑檐等盖板按深化图计算并入楼板

2.现浇钢筋混凝土墙、板上单孔面积≤0.3m2的孔洞不予扣除,洞侧壁模板亦不增加,单孔面积>0.3m2时应予扣除,洞侧壁模板面积并入墙、板模板工程量内计算。

3.柱与梁、柱与墙、梁与梁连接重叠部分以及伸入墙内的梁头、板头与砖接触部分均不计算模板面积。★

不计算,即扣除。现浇建筑物模板中此条是不扣除的,铝模较贵,所以要扣除。

4.楼梯铝模板工程量按楼梯的水平投影面积以“m2”计算。

5.预制混凝土构件连接部分后浇混凝土采用铝模时,后浇部分模板工程量,按后浇都分混凝土与模板的接触面积乘以系数1.66以“m2”计算。★

现浇建筑物模板中此条是×系数1.50
