1.计量单位的统一
现浇混凝土构件的工程量一般以立方米(m³)计量、按体积计算,但是有一些构件是按照平方米(㎡)计算的,如楼梯、室外地坪、散水、坡道、台阶、扶手等,特别注意楼梯在计算时直接以水平投影面积计算。正因为清单计量单位的差异,实际审核博弈中应注意不要因为单位问题,造成工程量的误差过大,当然这些都是2013版清单的内容,接下来,2024版新清单实施后,此类问题将逐步减少或消失,因为新版清单每个构件都只有一个固定计量单位。
注意1:

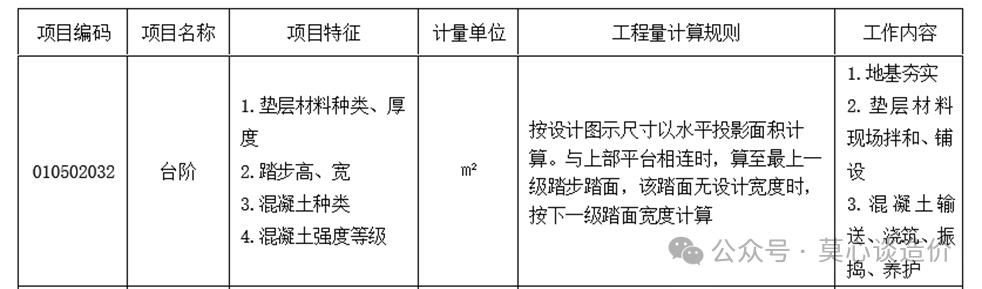

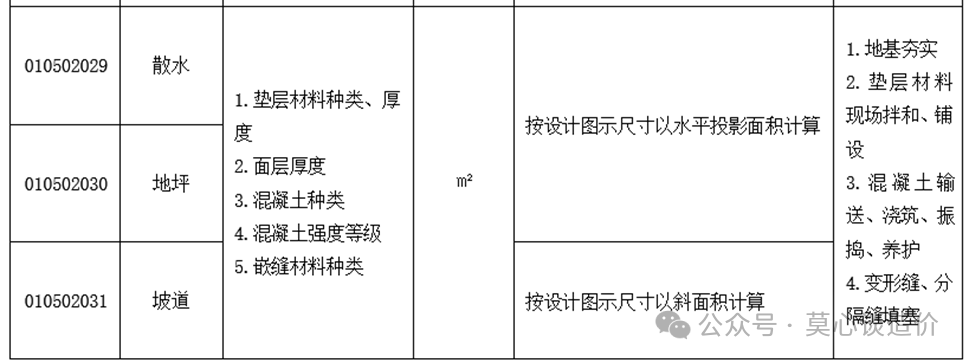

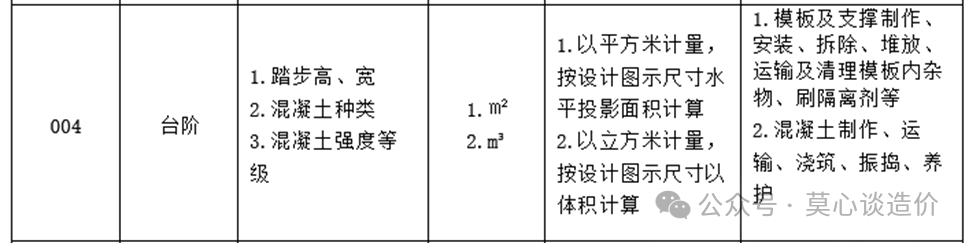

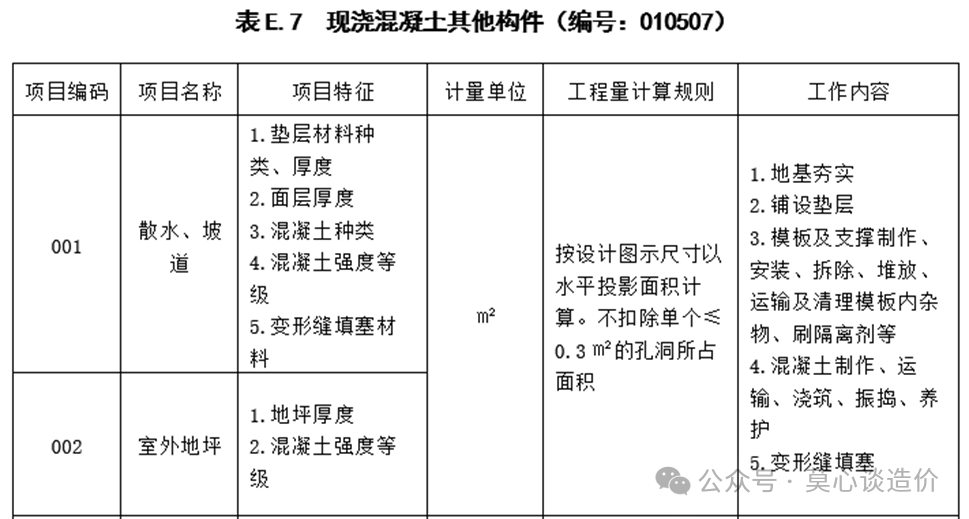

(1)“2013清单”中关于楼梯等的计算规则说明。

(2)“2024清单”中关于楼梯等的计算规则说明。

注意2:
2013版清单对于楼梯的解释为:整体楼梯(包括直形楼梯、弧形楼梯)水平投影面积包括休息平台、平台梁、斜梁和楼梯的连接梁。当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
2024版清单对于楼梯的解释为:楼梯项目的“楼梯形式”可描述为直形、弧形、螺旋、板式、梁式、单跑、双跑、三跑等。楼梯包括楼梯梯段、楼梯梁、楼梯休息平台、平台梁。当楼梯与楼板无楼梯梁连接时,以楼梯的最上一级踏步边缘加300mm为界。
2.容易遗漏的现浇混凝土坎台及门槛
为了防止卫生间、管道井、水泵房间等有水房间的水流向室内,除卫生间楼板一般会做降板处理外,同时为防止水汽上传至墙面造成墙面返潮渗漏发霉等,则会在周边砌体墙下部设置素混凝土反坎和挡水门槛,一般高度为200~300mm,注意坎台计算时应扣除所占砌体的体积。
随着建筑标准的逐步提高,为了防止墙体开裂,有些项目的窗台部位会设置60~150mm素混凝土带状构件,发生时一定要按照设计要求进行计算,防止遗漏工程量或者构件间的扣减。

3.现浇混凝土外加剂
当设计要求现浇混凝土具备抗渗、抗冻、抗硫酸盐、或者需要调节和易性、凝结时间、硬化性能、耐久性,需要在混凝土中添加各类外加剂,一般信息价中会有相应的说明或者参考价格,但是实际市场价仍需调查核实,不同地区可能存在较大差异,尤其是现浇混凝土工程量偏大的项目,价格偏差较大。
一些操作应引起关注,诸如招标时在清单描述中写明添加剂种类要求综合考虑、自主报价的,真的有可能牺牲的是工程质量和安全,因为没有原则的压低价格,肯定会导致施工单位费用支出的压减,一旦突破了极限,就是事故的催化剂了。
4.是否扣减型钢体积
现浇混凝土按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积;而型钢混凝土构件需扣除型钢所占体积。新清单与2013清单规定基本一致。
2013版清单的解释为:现浇或预制混凝土和钢筋混凝土构件,不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。
2024版清单的解释为:现浇钢筋混凝土构件,均不扣除构件内钢筋、螺栓、预埋铁件、张拉孔道所占体积,但应扣除劲性骨架的型钢所占体积。
5.塔吊基础是否可以单独计算
因为塔吊基础属于垂直运输机械的一部分,且不构成工程实体的一部分,一般应按措施项目对待,如果清单中有列项,应在报价中报价不漏算,包括混凝土、钢筋、模板、拆除及外运等具体的费用项目。
2013清单对于垂直运输费、大型机械进出场及安拆费等都有单独的列项和计算规则,然而2024新清单正式实施之后,已经综合为按“项”计算“垂直运输”及“其他大型机械进出场及安拆费”,显然造成承包人的报价风险进一步加剧,风险通过“项”这个综合的名义堂而皇之的转移了。

6.容易漏算的混凝土构件
一些混凝土构件最易被忽略,如挑檐、线条、梁加腋、设备基础、楼梯中的梯梁、梯柱等,因为详图分散,有可能将线条、设备基础、楼梯最底部基础构件等在建筑图中有显示,而在结构图中无相关设计内容。
其他以抗渗混凝土为例:软件计算时,经常会出现地下室外墙和柱同位置时,遗漏柱抗渗混凝土工程量的问题。群楼工程中各个单体的外墙,经常出现将所有地下外墙都按照抗渗混凝土计算,或者部分屋面梁板、女儿墙等也要求使用抗渗混凝土,也最容易漏算。
7.降低成本支出的措施
对于窗槛墙、梁下挂板、抱框柱、构造柱等如果设计允许,采取一些必要措施使之与相临混凝土结构构件一同浇筑、且符合相关验收规范的情况下,通过测算同项目同体积的砖砌体和混凝土的价格差异,如何成本可观,可以进行必要的优化,将部分不易浇筑的构件与结构构件一同浇筑、将一部分存在亏损风险的砌筑工程优化为混凝土结构。
筏板基础垫层、散水、台阶、坡道、混凝土地面等混凝土构件,则通过高质量的抹面收光工艺,优化面层工序,降低混凝土材料及人工、机械消耗。
提高混凝土的振捣工艺和模板安装质量,减少或取消墙面抹灰面积(前提当然是和发包人谈判同意后实施,否则有可能鸡飞蛋打,反倒遭受损失),杜绝后期出现质量缺陷而发生修复返工费用,如果混凝土分包时也可写入合同当中,将缺陷修补的风险进行合理转移。
8.后浇带的做法
现浇混凝土构件的后浇带一般涉及基础、墙、梁、板等构件,且地下与地上部分的做法各异,应根据设计要求进行计算,如果时间不是太紧张,切勿根据经验进行估算,尤其是筏板基础及地下室外墙一般会设计加强层,布置较多的附加钢筋,还有加强层的混凝土、附加防水层等。
9.诡异的泵送费
一般情况下混凝土供应价格中不包括泵送费用,泵送费需根据实际情况单独列项计算,特殊情况下的混凝土泵送如“楼地面细石混凝土找平层或垫层、细石混凝土面层、满堂基础的细石混凝土防水保护层等”是否需要计算泵送费,还应参考各省区的计价规则和相关解释,不能一概而论。一般有些清单描述中会重点描述泵送方式及要求,则不存在争议。一些特殊情况下,比如发生工程变更时,原本不需要使用泵送的,因为发生变更而不得不采用泵送,或者非承包方原因导致的泵送无法到达,而必须采用塔吊运输或者人工运输的,则应做相应的单独计价。
10.零星现浇构件及其他板
2024新版清单中出现了“零星现浇构件”的项目,其一般指:扶手、压顶、小型池槽、垫块、门窗框及其他单体体积≤0.1m³的同类构件。
“其他板”的项目,一般指挑檐板、天沟板、雨篷板、凸飘窗顶(底)板、凸飘窗侧立板、下挂板、栏板、造型板等。
11.钢筋混凝土墙与异形柱
2013版清单中规定:短肢剪力墙指截面厚度不大于300mm、各肢截面高度与厚度之比的最大值大于4但不大于8的剪力墙;各肢截面高度与厚度之比的最大值不大于4的剪力墙按柱项目编码列项。
2024新版清单中规定:异型柱水平各方向上截面高度与厚度之比均大于4时,应按“钢筋混凝土墙”项目执行。
