争议问题:工50个抽水台班的现场签证,审计不认怎么办?
施工员小王的雨靴“噗嗤”一声陷进烂泥里,拔出来时,
脚下的基底刚挖到-2.8m,岩缝里正“咕嘟咕嘟”往外冒浑黄的地下水,
2.2kW、7.5kW的规格各两台,一股脑全开启了。

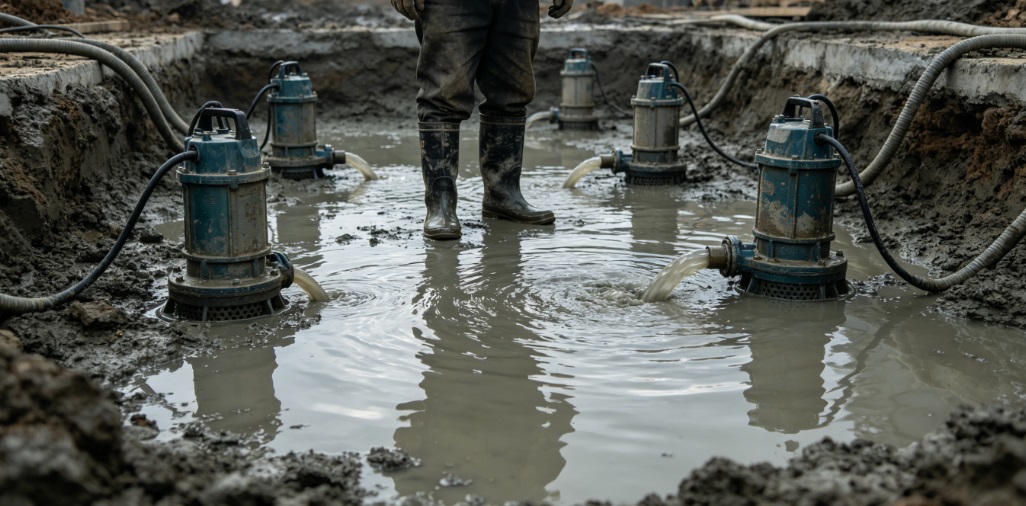

连轴转抽了三天三夜,基坑里的水位却纹丝不动,半分未降。
监理老李到现场,蹲下去摸了摸渗水裂缝,翻了翻地勘报告,
站起来说:“这水量不对,地勘报告里写的‘上层滞水’没这么大。
小王松了口气,回去后随便应付着写了一张签证单,满打满算也就寥寥五行字。
“50个台班,报1.5万?
你知道这单子里有多少雷吗?”
老陈把老花镜往下一拉:“你抽的是丰富承压水,水量远超地勘预测,
地勘报告原水位-5.2m,属上层滞水,常规明排即可处理。
实际开挖至-2.8m,突然涌出大量地下水,水量远超地勘预测,
更危险的是,昆明的软土地层长时间明排会引发流砂、管涌,
普通潜水泵只能处理地表少量积水,对这种稳定涌水基本无效。

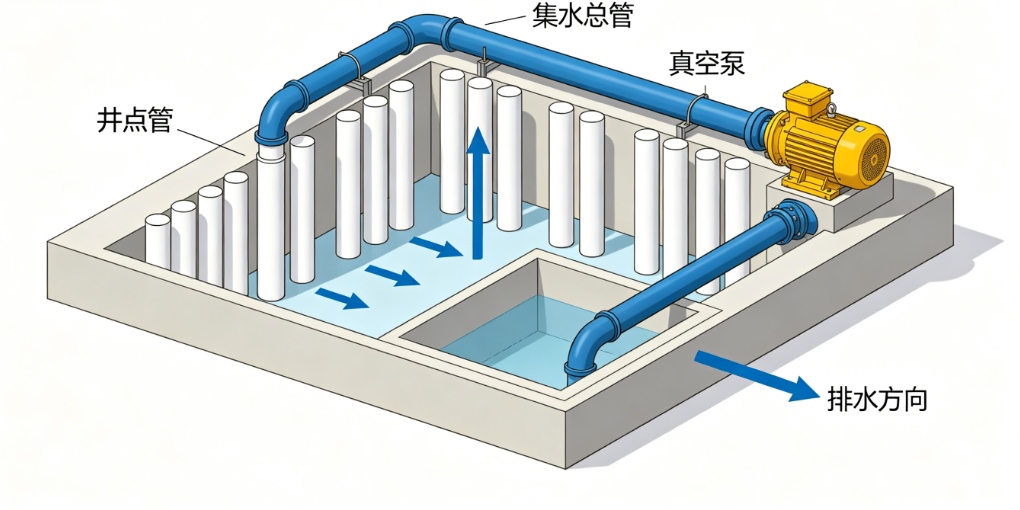

技术结论:必须采用轻型井点降水,在基坑四周布置井点管,
地勘水量预测与实际严重偏离,属发包人提供的基准资料错误。
依据《中华人民共和国民法典》第533条(情势变更原则),
地勘水量预测与实际严重偏离,属合同签订时无法预见的重大变化,
但你得先把“地勘错了”的证据固定下来——地勘报告复印件圈出关键页、
承压水水量大、水位稳定,明排潜水泵只能处理地表少量积水,
审计可以直接以“施工方擅自采取不恰当技术措施”为由质疑整单。
甲方指令(谁让干的)+ 客观变化(为什么非干不可)。
甲方书面指令编号 → 地勘偏差的技术事实 → 原方案失效的论证。
1个台班为8小时,若申报50个台班,相当于4台水泵平均连续运行12.5天。

避刀术: 逐日运行日志,三方签字,附水位观测记录。
你写“潜水泵2.2kW”,云南2020定额里潜水泵按口径分三档:
避刀术: 写明完整参数,引用当地定额子目计价,切勿自行随意估价。
原施组已列“基坑明排水,配备潜水泵4台”,费用已摊进措施项目费。
避刀术: 签证上直接注明“原施组4台明排泵费用已含在措施费中,
既无水位观测记录,也无设备铭牌照片、监理旁站记录与运行日志。
避刀术: 附件至少8项——地勘报告、实测记录、工作联系单、
方案审批页、布置图、成孔记录、运行日志、旁站记录、带时间戳的影像。
甲方成本总监老李(十五年成控):
“不是我们想砍。原施组已经列了4台泵,你再报一遍,我签了就是违规。
但你能证明’水是意外的’、’方案是甲方认可的’,我拿着依据去跟审计解释,
才有空间。”
审计老陈(二十年造价审计):
“我不怕你报1.5万,我怕你报1.5万却只有三行字。
你拿出地勘偏差记录、降水方案审批单、运行日志,我就有依据给你批。
审计不是故意卡人,审计是要’有据可依’。”
施工方项目经理老赵:
现场都那样了,水往上冒,工人没法干活,我先抽水保命要紧,哪有时间先写方案再走审批?
同一个项目,同一个场景,错误写法被全额核减,正确写法审计核定约2.5万元。
注:若运行期间遇暴雨,需单独记录暴雨天数,暴雨期间的运行费按签证另行计取。
这张签证单为何能顺利过审?核心在于把握以下四个关键点:

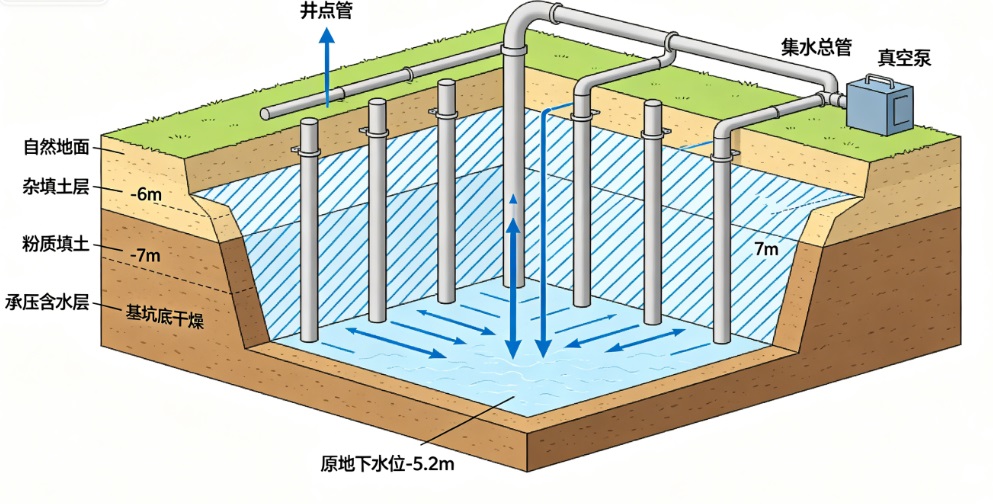

轻型井点降水适用于渗透系数0.1~20m/d、降深3~6m的砂土、粉土及黏性土层。本工程-2.8m挖深,井点管6m,滤头进入含水层,
三段式 = 甲方指令 + 地勘偏差 + 原方案失效。
这句话是给审计的定心丸,相当于主动把“不重复申报”的凭据摆在台面上。
-
合同约定:依据《中华人民共和国民法典》第533条(情势变更原则),地勘水量预测与实际严重偏离,属合同签订时无法预见的重大变化,因此增加的费用应由发包人承担。
-
程序证据:工作联系单、三方审批、逐日日志、旁站记录
-

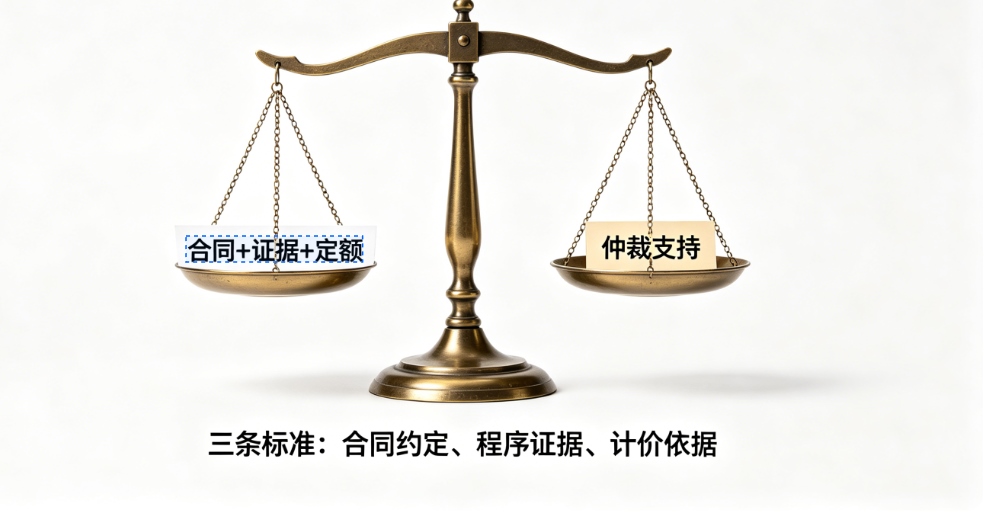

正确签证(四个关键点齐全)→ 仲裁庭大概率支持25,000~28,000元。
|
对比维度
|
错误写法
|
正确写法
|
|
技术方案
|
明排抽水(方案错误)
|
轻型井点降水(方案正确,有审批)
|
|
签证事由
|
“基坑涌水,影响施工”(流水账)
|
甲方指令+地勘偏差+原方案失效(三段式)
|
|
甲方指令
|
无
|
工作联系单LXD-2024-045
|
|
工程量来源
|
拍脑袋“50台班”
|
3套×35天=105套·天,附布置图+日志
|
|
计价依据
|
自行估价300元/台班
|
按云南20定额执行,计量“套·天”
|
|
过程证据
|
无
|
8项附件,覆盖全过程
|
|
申请金额
|
15,000元
|
25,000元
|
|
审计结果
|
0元(被砍光)
|
核定约2.5万元
|
同一项内容,表格写法不当,1.5万直接清零;写法规范,2.5万稳稳落袋。
降排水方案涉及基坑安全,必须编制专项方案,经监理、甲方审批后方可实施。先干后补,审计可以“擅自施工”为由整单否决。应急抢险可先实施,但必须在24小时内书面报告甲方和监理,3日内补办审批手续。根据《云南省建设工程安全生产管理条例》第X条(具体条款可查),超过这个期限,就算是抢险,审计也可以不认。
水位记录、运行日志、监理旁站,当天测、当天签、三方在场。结算时补充的无时效性凭证,审计一律不予认可;事后补签的材料,极易被认定为涉嫌造假。
原施组已列的明排泵费用,已摊入措施项目费,不得再以签证形式申报。
你要签的是“额外增加”的部分,不是“原来就有”的部分。
降排水签证,是施工现场最容易被忽视、结算时最容易被砍光的项目。
能签证的降排水 = 正确的技术方案 + 甲方书面指令 + 可追溯的过程记录 + 定额口径的计量
云南干造价二十年,一级造价师、法考A证、高工。考取诸多证书并非为挂靠牟利,而是为在审计争议环节,能以定额条款为依据,有理有据地维护己方权益。本文案例来自真实项目改编,数据已脱敏,具体适用请结合当地定额。
以上内容转自公众号“老刘的造价笔记”
如果您也遇到了类似的信息价争议,欢迎在一间房AI工程知识库(点击进入)中继续提问。

一间房工程干货集(图文、笔记、资料下载、问答、视频)集成AI知识库,不断更新:点我查看详情
加入干货资料会员限时随赠全网通课程,需要办理的学员可以联系一间房小雪微信号:yjf8588
【全网通视频课程】一间房网校出品的“全专业、全过程造价管理实训课(全网通)”,旨在满足工程造价管理岗位的要求,其中全专业预算编制课程从识图、工艺做法、计价原理的基础讲起,结合完整实际工程图纸系统讲解清单定额的算量和套项组价方法,并通过多套图纸的讲解及结合学员学习和工作需求不断更新;全过程造价管理课程是从招投标、合同管理、签证索赔进度款、成本测算管理及工程结算与审计的工作方法角度深入剖析,并提供各种工作问题解决方法的经验总结。
【会员资料办理】扫描下图右下角二维码自动办理,其他支付方式:点我进入。售后微信号yjf8-com。
声明:本站部分内容转载自网络或由互联网用户自发贡献分享,本网站不拥有所有权,也不承担相关法律责任。如果您发现有涉嫌版权的内容,欢迎发送邮件至:859582356@qq.com 进行举报,并提供相关证据,工作人员会在5个工作日内联系你,一经查实,本站将立刻删除涉嫌侵权内容。
