“造价无小事,争议见真章,每一次实战复盘,都是为了少走弯路”。

在工程造价结算、工程审计/审核与争议评审中,钢筋根数计算规则是高频争议点:按“四舍五入+1”还是“向上取整+1”?看似只是取整方式的差异,却直接影响工程量、造价与结算结果,甚至引发诉讼。编者结合质量验收规范、官方定额答复、法院判例,给出“工程造价争议实战应用要点。

    一、核心结论:规范与行业共识明确“向上取整+1”

 1. 质量验收规范依据(强制性要求)

钢筋根数计算的核心逻辑,《混凝土结构工程施工质量验收规范》(GB 50204-2015)与《建筑工程施工质量验收统一标准》(GB 50300-2013):

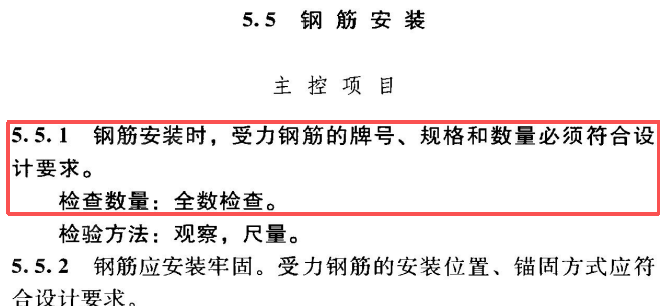

主控项目零偏差:GB 50204-2015第5.5.1条明确,钢筋数量必须符合设计要求,无允许负偏差,少一根即判定不合格;





间距偏差限制:钢筋网眼间距允许偏差±20mm(量三档),若按“四舍五入+1”,易出现实际间距超设计值(如间距要求200mm,计算根数10.45根取10根,间距从200mm变为210mm,连续测量三档,偏差10mm*3=30毫米,超过最大值20毫米的规定)超过规范验收规定,为质量验收不合格;

 设计逻辑底线:设计间距是结构安全下限,计算根数需确保实际间距≤设计间距,因此必须“向上取整+1”

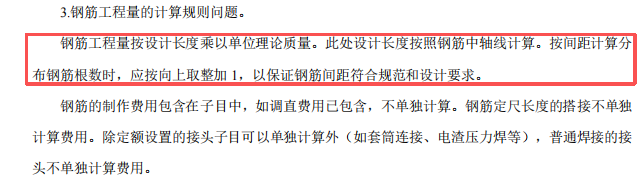

   2. 官方定额与行业答复(全国统一口径)

多地定额站、造价协会明确答复,钢筋根数计算规则为向上取整+1,否定“四舍五入+1”:

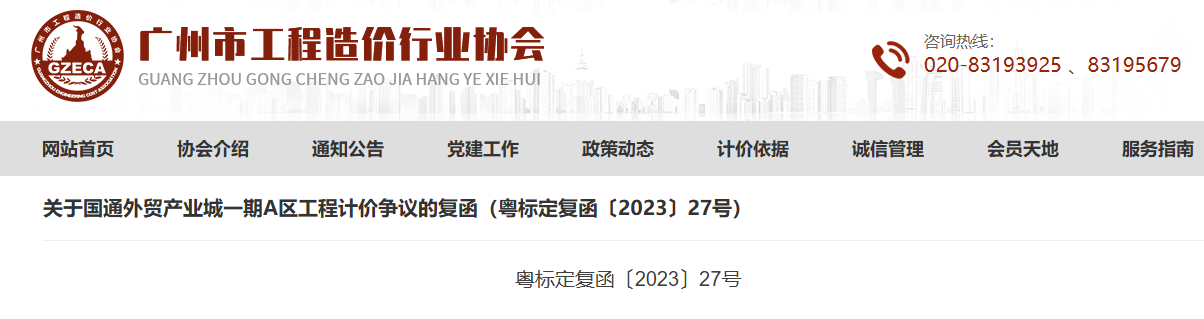

广州造价协会(粤标定复函〔2023〕27号):钢筋根数按设计图纸向上取整+1计算,不以现场检测根数为准 (国内知名定额站解释,是2024版工程量清单主要起草单位)。

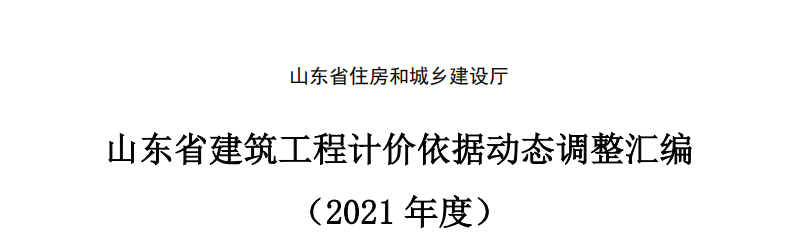

   山东省“定额动态调整汇编2021年度”第7页第3条:明确钢筋根数采用“向上取整+1”;

   xx市定额站:结合验收规范,强制要求“向上取整+1”,避免间距超标;

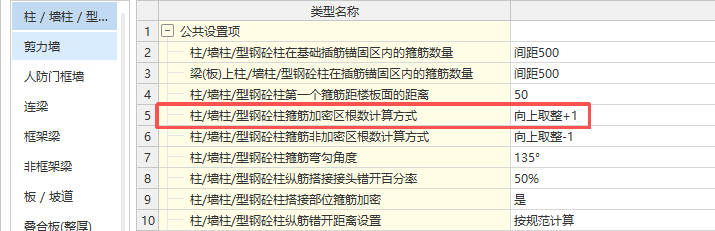

行业通用规则:广联达、鲁班等造价软件默认设置为“向上取整+1”,与设计、验收逻辑一致。

    3. 计算公式(附示例)

通用公式:根数=(构件净长-2×起步距离)÷设计间距 +1,结果向上取整

起步距离:梁/板主筋为50mm,剪力墙竖向筋为间距/2,箍筋起步为50mm;

示例:板净长1990mm,设计间距200mm,起步50mm

    计算:(1990-50×2)÷200 =9.45根

    9.45向上取整10根→向上取整+1为11根(若四舍五入+1则为10根,间距超标)。间距要求200mm,计算根数9.45+1=10.45根取10根,间距从200mm变为210mm,连续测量三档,偏差10mm*3=30毫米,超过《建筑工程施工质量验收统一标准》(GB 50300-2013)最大值20mm规定,为质量验收不合格;

    二、法院判例:司法实践一致支持“向上取整+1”

钢筋根数争议的诉讼中,法院均采信“向上取整+1”,核心依据是“符合验收规范、设计要求与行业规则”,以下为典型判例:

  判例1:(2019)渝民终2066号-核心判例

争议焦点:发包方主张“四舍五入+1”,承包方按“向上取整+1”结算;

鉴定意见:按施工验收规范采用“向上取整+1”,符合鉴定规则;

法院判决:驳回发包方上诉,认定“向上取整+1”合规,按鉴定结果结算。

判例2:(2024)粤01民终×××号

争议焦点:双方未约定计算规则,发包方要求按现场检测根数结算;

法院观点:钢筋根数应按设计图纸+向上取整+1计算,现场检测仅用于质量验收,不替代工程量计算规则 。

判例3:多地中级法院同类判决

江苏、浙江等地法院均明确:无合同约定时,按行业通用规则(向上取整+1)执行,四舍五入易导致配筋不足,违反结构安全要求。

     三、争议误区澄清:3个常见错误认知

 误区1:“四舍五入+1”更公平,减少浪费

错误:钢筋数量是主控项目,少配即不合格,“四舍五入”本质是偷工减料,存在安全隐患;

正确:向上取整是为了满足设计间距,现场安装允许±20mm偏差,并非浪费。

误区2:小直径钢筋(φ6-φ10)可四舍五入

错误:小直径钢筋用量大、间距密,四舍五入差异更显著(如φ8@150,10m长度差异1-2根),仍需严格按“向上取整+1”执行。

   误区3:合同未约定,可协商按四舍五入

错误:合同无约定时,优先适用国家规范与行业规则,法院不支持协商突破强制性验收要求。

   四、实战应用:结算与争议实操要点

1. 合同约定优先:签订合同时明确“钢筋根数按向上取整+1计算”避免后续争议;

2. 图纸会审确认:在结构设计说明中注明计算规则,作为结算依据;

3. 审计/审核举证:提交GB 50204-2015、地方定额答复、造价软件设置依据,佐证“向上取整+1”合规;

4. 争议解决路径:协商不成时,委托造价鉴定,鉴定机构通常按规范采用“向上取整+1”,法院采信鉴定意见。

  五、总结:

钢筋根数计算无模糊空间:质量验收规范强制要求、官方定额明确答复、司法实践一致支持“向上取整+1”,“四舍五入+1”因违反结构安全与验收要求,不被行业与司法认可。工程造价结算需坚守“规范底线”,既保障工程质量,也避免不必要的争议与损失。实战中牢记公式、留存依据,才能高效解决钢筋根数争议,实现公平结算。



一间房工程干货集(图文、笔记、资料下载、问答、视频)集成AI知识库,不断更新:点我查看

加入干货资料会员限时随赠全网通课程,需要办理的学员可以联系一间房小雪微信号:yjf8588

【免费视频课程】一间房网校出品的“全专业、全过程造价管理实训课(全网通)”,旨在满足工程造价管理岗位的要求,其中全专业预算编制课程从识图、工艺做法、计价原理的基础讲起,结合完整实际工程图纸系统讲解清单定额的算量和套项组价方法,并通过多套图纸的讲解及结合学员学习和工作需求不断更新;全过程造价管理课程是从招投标、合同管理、签证索赔进度款、成本测算管理及工程结算与审计的工作方法角度深入剖析,并提供各种工作问题解决方法的经验总结。加入一间房干货资料会员限时免费随赠。
【会员资料办理】扫描下图右下角二维码自动办理,其他支付方式:点我进入售后微信号yjf8-com
