如何理解按竖向布置进行挖土或回填时不再计算平整场地?
平整场地的目的是定位测量以及放线,不需要平整场地或可以直接开挖的,就不用计算了。
“平整场地工程量”计算要注意的点。
广东定额:平整场地工程量按设计图示尺寸以建筑物按首层外墙外边线面积(没有围护结构时以首层结构外围投影面积)计算,包括落地阳台、地下室出入口、采光井和通风竖井所占面积。建筑物地下室结构外边线突出首层结构外边线时,其突出部分的面积合并计算。
外墙外边线与建筑面积是不同概念,建筑面积包括保温层。
基础回填与房心(室内)回填的区别?

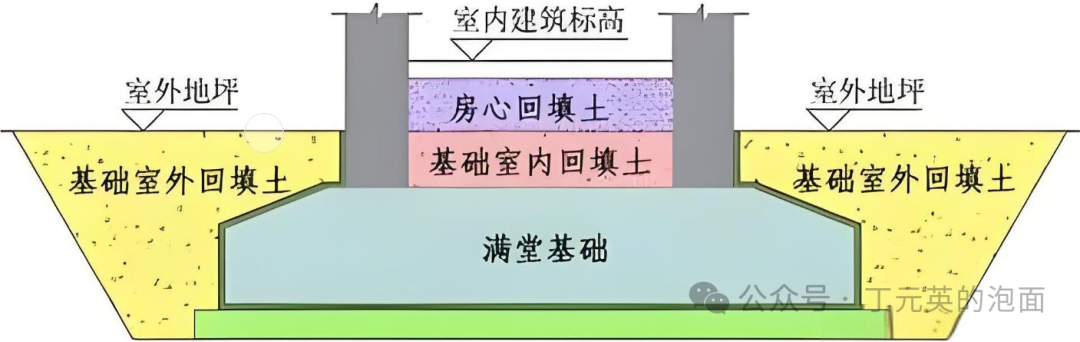

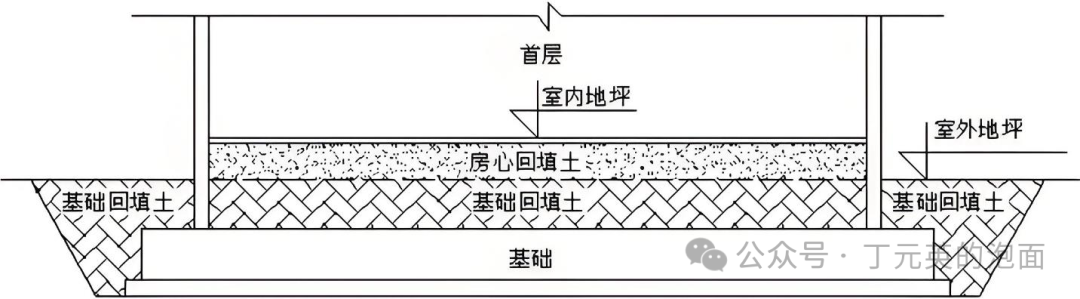

如下图所示:


上图适用于没有地下室的,下图是有地下室的。

基坑回填土是不是应换算土方体积?
不需要换算,广东房建的回填土按设计回填体积计算,其实质仍是按天然密实体积计算。
基础土方开挖深度如何判断?
基础土方开挖深度,应按基础(含垫层)底标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高或设计室外地坪标高确定。
灌注桩有效桩长包括超灌部分吗?挖桩间土深度怎么算?
灌注桩有效桩长不包括超灌部分。灌注桩有效长度是指满足设计受力要求的桩长,不包括超灌长度;超灌长度是保证桩施工质量的技术措施,成桩后要凿掉的富余长度,但混凝土算量的时候还是要计算的。故设计桩长=有效桩长≠施工桩长。
挖桩间土深度可以按基础垫层底标高至超灌部分顶标高来考虑。
基坑土方和基槽土方重叠部分会自动扣减吗?
软件会自动扣减。
计算土方时工作面交叉要扣减交叉部分重复工程量吗?
计算放坡时,在交接处的重复工程量不予扣除,重叠处的工程量要扣减。

室外地坪标高对哪些工程量产生影响?
挖土深度、回填土、外装修高度、首层模板、外墙脚手架。

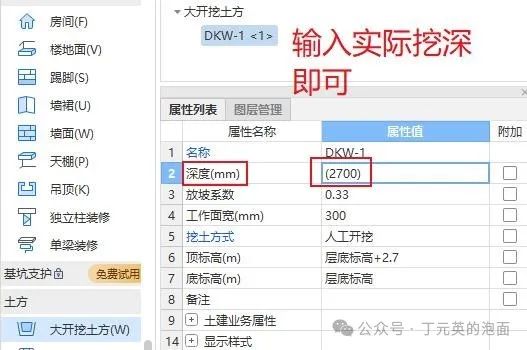

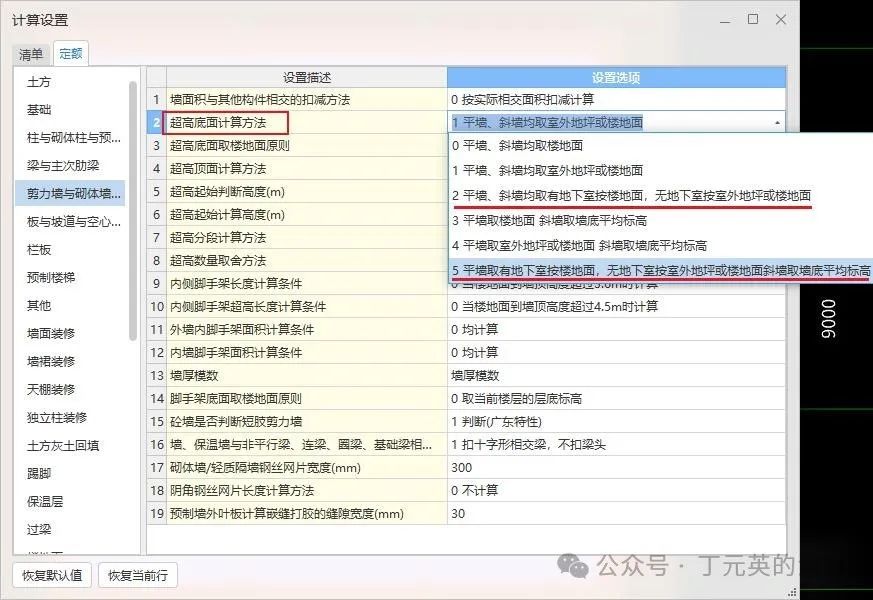

软件默认土方挖土深度从室外地坪算起,实际是自然地面,应如何调整?
如下图:
