课程咨询微信:yjf8588
投入资源
4.1 劳动力配置情况

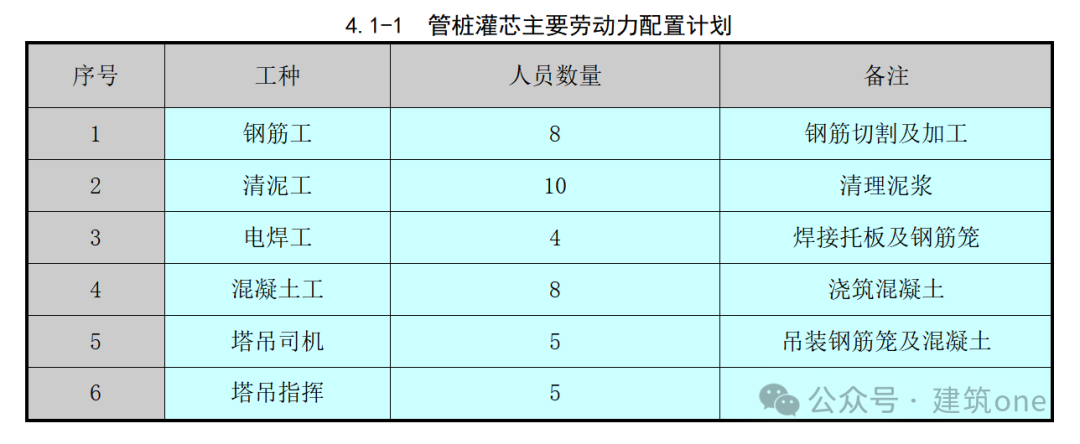

管桩灌芯施工需要的工种主要有:钢筋工、清泥工、电焊工、混凝土工及塔吊司机和指挥。具体人员详见下表:

4.2 主要物资配置

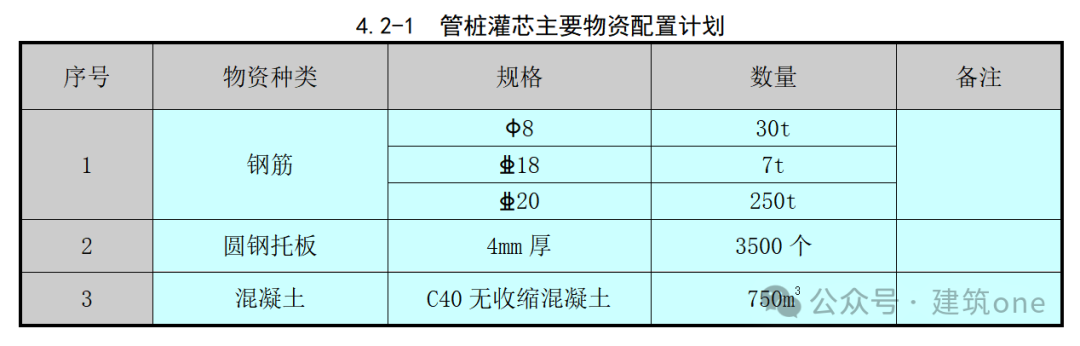

管桩灌芯施工需要的主要物资:钢筋、钢托板、混凝土等,规格及数量详见下表:

4.3 主要机械设备配置
管桩灌芯施工需要的机械设备,规格及数量详见下表:

施工方案

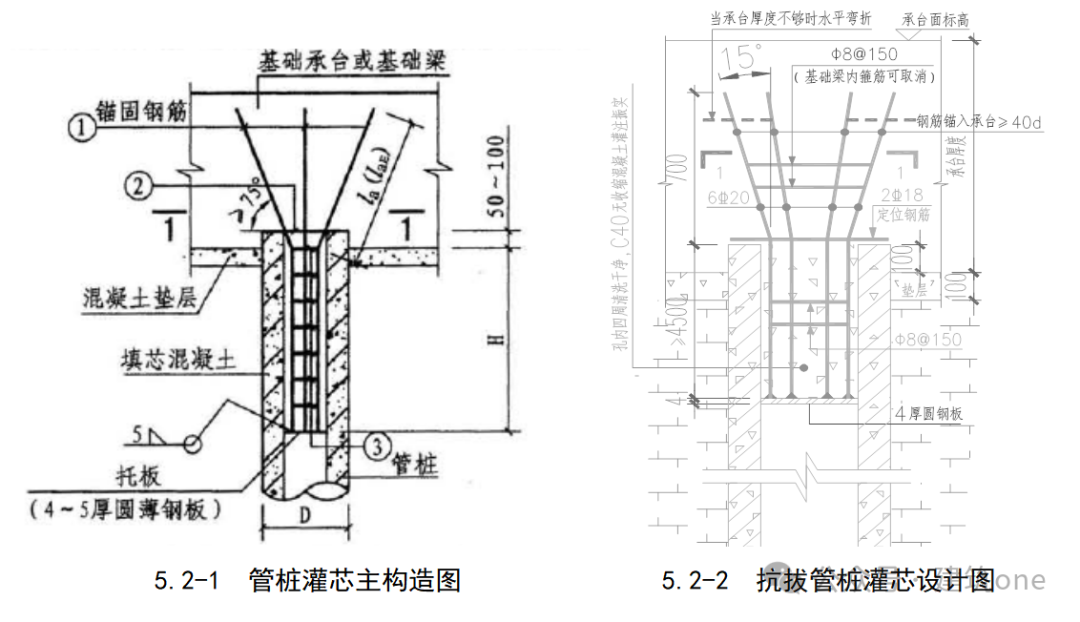

5.1 施工工艺流程

5.2 主要施工方法
(1) 钢筋笼制作:严格按图纸所给的尺寸加工钢筋。锚固连接筋的长度和箍筋必须按设计要求施工。钢筋加工的误差要在规定范围内,保证钢筋的绑扎间距且平整顺直。抗拔桩内灌芯长度4.5m,抗压桩内灌芯长度1.5m(不小于3D,且不小于1.5m,D为桩直径)。

(2)锚固筋与桩顶钢板焊接,必须由经过专业培训并取得上岗资质的人员操作,焊缝长≧80mm,焊缝高大于8mm,应饱满均匀一致,锚固筋应在桩顶均分为六等分,角度为750,达到设计要求,锚固筋长度不少于40d。
(3) 管桩清孔
钢筋笼下放前,需将管桩内的淤泥等清理干净,方可下放钢筋笼。具体清理方法可采用水泵冲刷或泥浆铲清挖。管桩清孔长度至托盘下500mm。清孔长度可用端头焊接托板的钢筋测量。
(4) 放置钢筋笼
钢筋笼可用塔吊吊装放置或人工放置。放置前需在钢筋笼端部绑扎2根不小于18mm钢筋,防止钢筋笼掉到管桩内。
(5) 混凝土的浇筑:
混凝土浇筑前,须填写钢筋隐蔽验收和混凝土浇筑令,经业主和监理单位签字同意后,方可进行混凝土灌芯浇筑。
混凝土浇筑与振捣的要求:
①使用振捣器时,要快插慢拔,不得漏振,间距300-400mm,时间20-30秒,每一振捣的延续时间应使砼的表面呈现浮浆和不在沉落。
②浇筑混凝土时应经常观察插筋等有无移动、变形或堵塞情况,发现问题应立即停止浇筑,并应在已浇筑的混凝土初凝前修正完毕。
(6) 混凝土的养护:
混凝土浇筑完毕后,应在12h以内加以浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期不少于7昼夜。
质量保证措施
(3) 对于标高大于设计要求的桩要按照要求截除至设计标高,偏差±50mm。
(4) 管桩内的泥浆应清理至灌芯混凝土下0.5~1.0m。

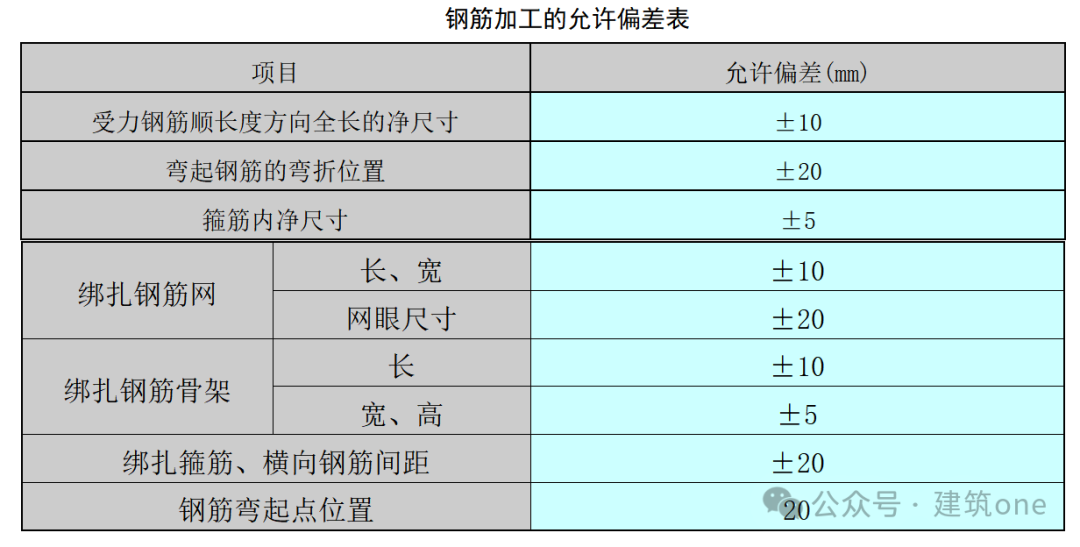

(5) 钢筋笼要按照设计要求制作加工,钢筋加工的偏差应符合下表要求:

(6) 托盘厚度偏差在±0.2mm。

(10) 灌注混凝土采用C40无收缩混凝土,商品混凝土提供合格证,试块按要求制作,每50立方一组。
二、质量保障措施
(1) 施工前,编制方案并组织人员进行交底。
(2) 成立施工、技术和质量管理小组,开展质量教育工作,使每个职工都树立良好的质量意识。每道工序严格把关,保证施工质量,以优质质量完成工程施工。
(3) 施工过程中对混凝土灌芯施工每道工序特别是清孔深度、管桩接头部位内腔完整干燥,认真进行复核,严格监督施工班组按设计要求和施工规范进行施工,做好隐蔽工程验收工作,报监理工程师验收合格后灌注桩芯混凝土。
(4) 施工班组要展开自检和互检,合格后上报项目管理人员和监理部验收
(5) 要严格把好材料关,每批材料进场必须有质量保证书,并按规定进行复核,有权对不符质量要求的材料勒令退场。
(6) 项目经理要全面负责生产的每个环节的每道工序的质量情况,组织好施工。
成品保护措施
(1)钢筋笼制作好后应该码放整齐,遇连续阴雨天气时采取遮蔽措施,防止钢筋锈蚀;
(2)钢筋笼搬运、吊装过程中,应避免碰撞、挤压等,致使其变形;
(3)清理好的管桩孔若不能及时灌注混凝土时,应用塑料薄膜或废旧模板遮蔽,防止雨水或泥浆灌入,导致二次清孔返工。
(4)灌芯后的混凝土要派专人看护,避免钢筋弯曲或移位。
