一、维度一:项目特征 “要素缺失”—— 直击清单核心漏洞

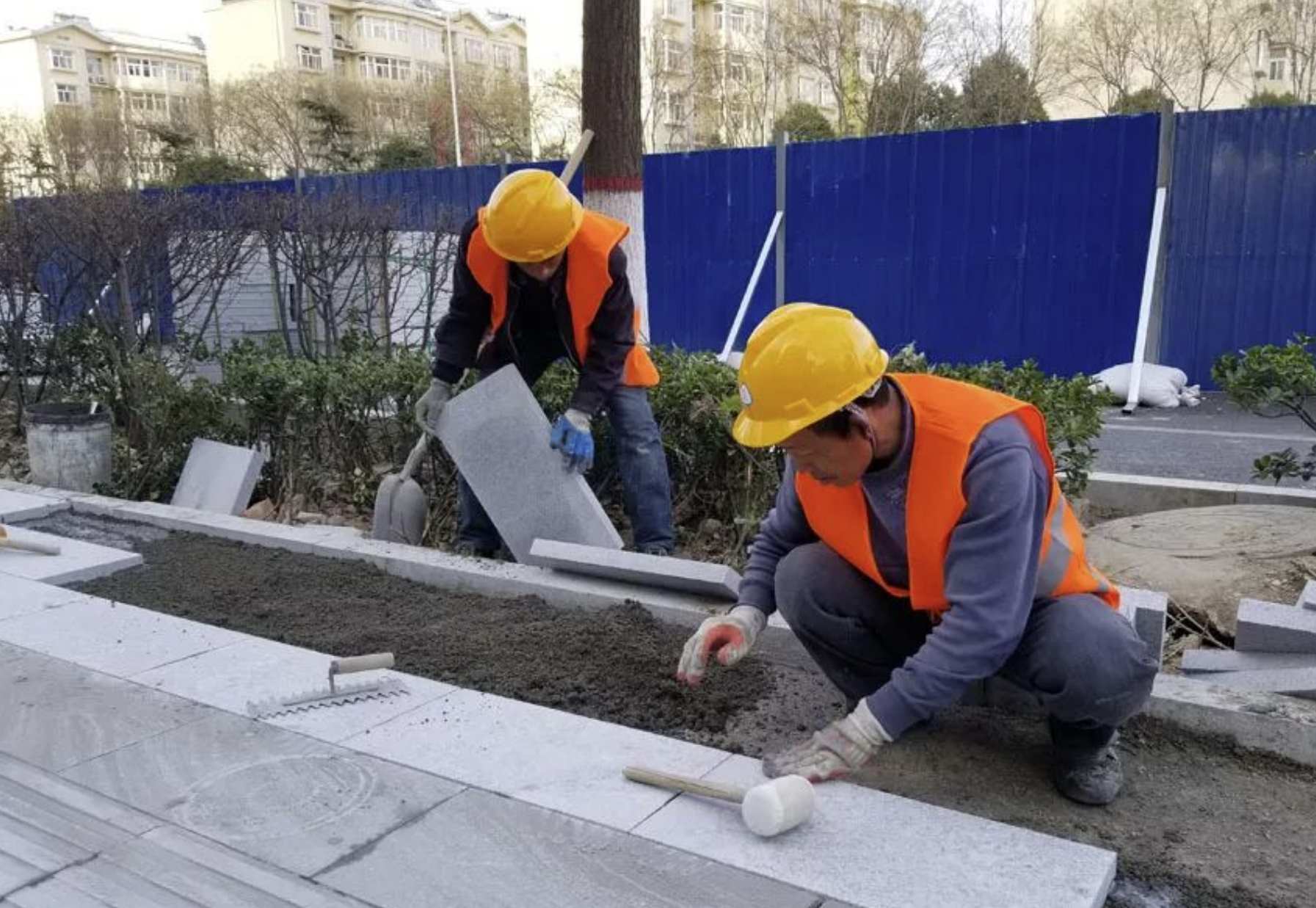

典型场景:某市政项目清单描述 “花岗岩铺装”,未注明石材厚度、吸水率等关键参数,施工方按常规 30mm 报价,实际图纸要求 50mm 厚。结算时咨询公司以 “特征描述包含所有隐含工作” 为由拒调单价。
破局策略:
- 法律依据
:援引《工程量清单计价规范》4.1.2 条,招标人对清单准确性负责,缺失的厚度参数属于 “实质性特征”(参考 2023 年漳州一体化公厕判例); - 证据链构建
:投标阶段提交《澄清函》指出 “厚度缺失影响报价”,留存邮件签收记录;施工中按图施工的石材检测报告(厚度 50mm),附监理验收单; - 谈判话术
:”根据 GB50500-2013 第 6.1.4 条,特征描述不全导致的报价偏差应由招标人承担,我方已在投标答疑中明确异议。”
实战工具:《特征要素核查表》(含材质、工艺、规格等 8 项必查项),投标时逐条对照图纸标注缺失项。
二、维度二:图文矛盾 “时间差”—— 锁定变更索赔窗口期

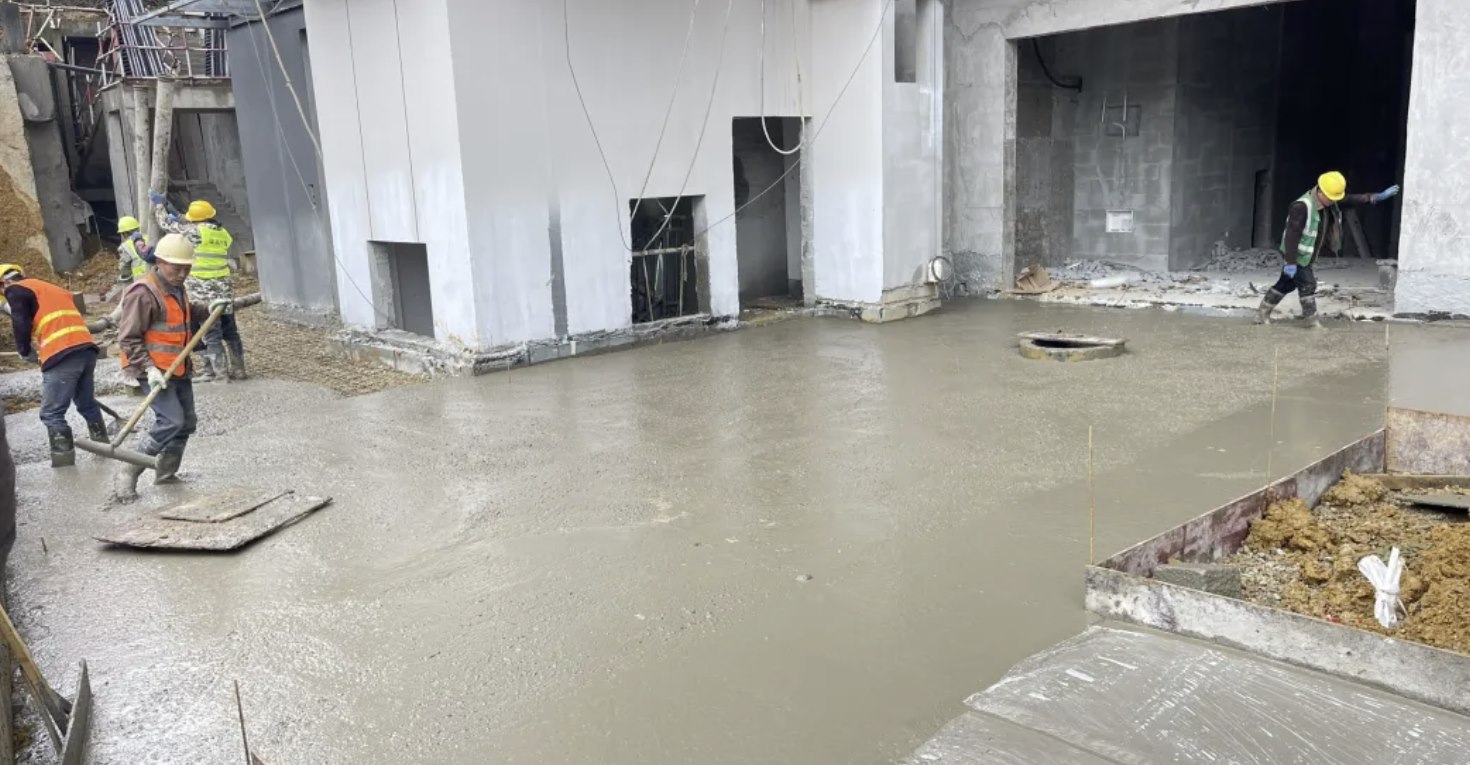

典型案例:上海某房建项目,清单描述 “C30 混凝土垫层”,图纸实为 “C25 细石混凝土”。施工方按图施工后,咨询公司以 “未签证” 为由扣减差价。
应对步骤:
- 时效把控
:施工前 48 小时发送《图文不符告知函》,同步抄送监理(依据 GF-2020-0201 第 10.3 条); - 过程留痕
:浇筑时拍摄带标尺的混凝土标号标识(如 “C25 细石 2024.3.15″),留存混凝土试块检测报告; - 结算反击
:引用《规范》9.4.2 条,证明 “图纸与清单特征不符属发包人责任”,附未收到书面反对意见的 EMS 回执。
地域策略:北京地区可追加《北京市建设工程变更管理办法》第 7 条,要求 “发包人 7 日内未答复视为默认变更”。
三、维度三:工艺标准 “模糊表述”—— 撕开综合单价伪装

咨询陷阱:清单描述 “苗木支撑”,未区分 “三角桩 / 四角桩”,结算时按最低标准核价。某项目因此被扣减 23 万元支撑费。
破解逻辑:
- 细化特征
:投标时在《施工组织设计》中明确 “胸径>15cm 乔木采用钢管三角桩(DN50×2m)”,附材料报价单; - 验收固化
:每 100 株苗木留存《支撑验收影像》(含桩材规格、入土深度标尺),监理签字确认 “符合投标方案”; - 定额引用
:上海地区套用《2024 园林定额》3-12 子目,证明三角桩与四角桩单价差 18 元 / 株(参考大华咨询案例库)。
数据支撑:整理 2023-2024 年本地 3 家苗圃的支撑材料报价,证明投标单价的合理性。
四、维度四:隐蔽工程 “描述真空”—— 用过程证据反证实施

常见争议:某别墅项目清单未描述 “土壤改良”,施工方按图摊铺 10cm 腐殖土,咨询公司以 “无特征描述” 否认费用。
举证策略:
- 设计反推
:中标图纸《种植土要求》注明 “pH 值 6.5-7.0,需掺 20% 腐殖土”,证明改良属隐含义务; - 检测铁证
:施工前后委托 CMA 机构检测土壤(附报告编号),显示有机质含量从 1.2% 提升至 2.8%; - 影像链
:隐蔽前拍摄 “腐殖土摊铺 + 监理旁站” 视频(带时间水印),同步上传项目管理平台留痕。
法律依据:最高法(2024)民终 123 号判例:隐蔽工程已覆盖,施工方完成 “高度盖然性” 举证后,举证责任转移至发包人。
五、维度五:暂定项目 “特征虚化”—— 激活重新组价权
咨询惯用手法:清单列 “暂定苗木品种”,结算时以 “市场询价” 压价。某项目香樟单价被从 800 元 / 株核减至 500 元。
反制流程:
- 投标锁定
:在《综合单价分析表》中注明 “暂定品种按本地常见香樟(米径 15cm,全冠)报价”,附 2024 年 3 月苗圃询价单; - 变更管理
:甲方指定品种时,立即提交《价格确认单》,注明 “与投标特征差异部分按实调整”(引用 GB50500-2013 第 9.3.1 条); - 地域对标
:广东地区援引《粤建标〔2024〕12 号》,要求 “暂定项目重新组价时,利润率不得低于投标时的 8%”。
谈判话术:”李工,投标时暂定品种的特征已细化到米径和冠幅,现变更为丛生香樟属于新项目,应按合同约定重新组价。”
六、终极武器:三维证据链 + 地域定额库
1. 证据链模板(以土壤改良为例)
|
|
|
---|---|---|
|
|
|
|
|
|
|
|
|
2. 地域应对工具箱
- 北京
:使用《2025 造价信息》苗木支撑指导价,对抗咨询公司 “市场询价”; - 上海
:引用《沪建标定〔2024〕8 号》,要求 “特征不符导致的措施费全额计取”; - 广东
:依托《粤建标〔2024〕12 号》,锁定 “暂定项目利润率≥投标均值”。
3. 咨询公司弱点直击
- 学院派局限
:造价员缺乏施工经验,对 “管井降水替代井点降水” 等工艺差异不敏感,可提交《施工方案经济性分析报告》; - 流程漏洞
:未在合同中约定 “特征异议期”,依据《规范》9.1.2 条,14 天未答复视为默认变更。
结语:从 “被动挨打” 到 “主动狙击”
工程量清单的特征漏洞,本质是 **”设计意图与清单表述” 的断层 **。通过 5 个维度的精准狙击,施工方不仅能破解咨询公司的核减逻辑,更能将漏洞转化为利润增长点。
记住:真正的反杀,始于投标阶段的特征逐条核查,成于施工过程的证据滴水不漏。
