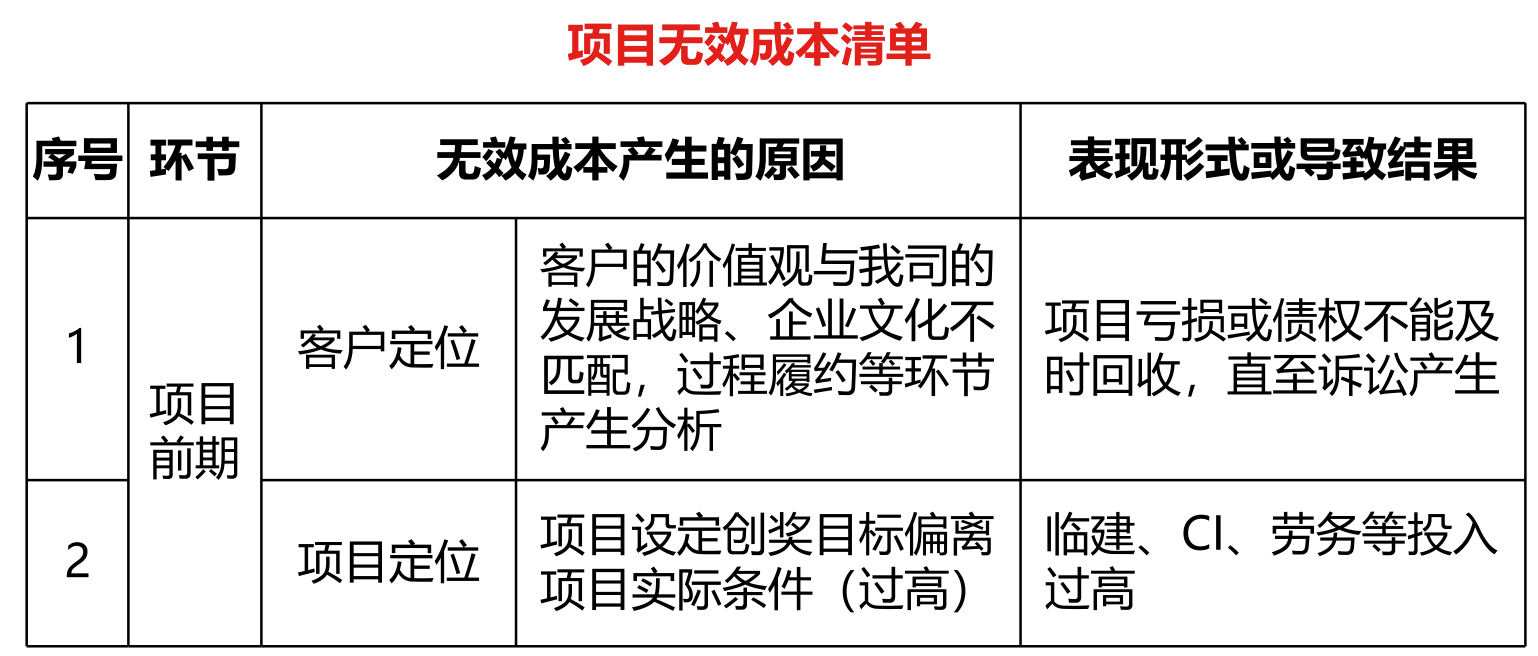

【资料简介】本套资料为某名企针对项目无效成本的经验总结,罗列了无效成本的清单及结合案例讲解无效成本的管控思路。
1、分包招标策划:标段划分不合理,计划性不足。影响:进度目标无法实现,出现窝工、闲置等无效成本。
2、评定标:控制价偏离实际,评定标失误。影响:价格偏高或偏低。
3、分包模式:采用机电/装饰简单收点等落后的分包模式,材料采购效益流失。影响:相应分部分项利润减少。
4、分包商考察、引进:对分包商考察把关不严、对负责人经营理念了解不深,尤其存在资质不符、劳务人员技术不过关、层层转包等情况。影响:进场后坐地涨价、出现工期、质量及安全问题,直至退场。

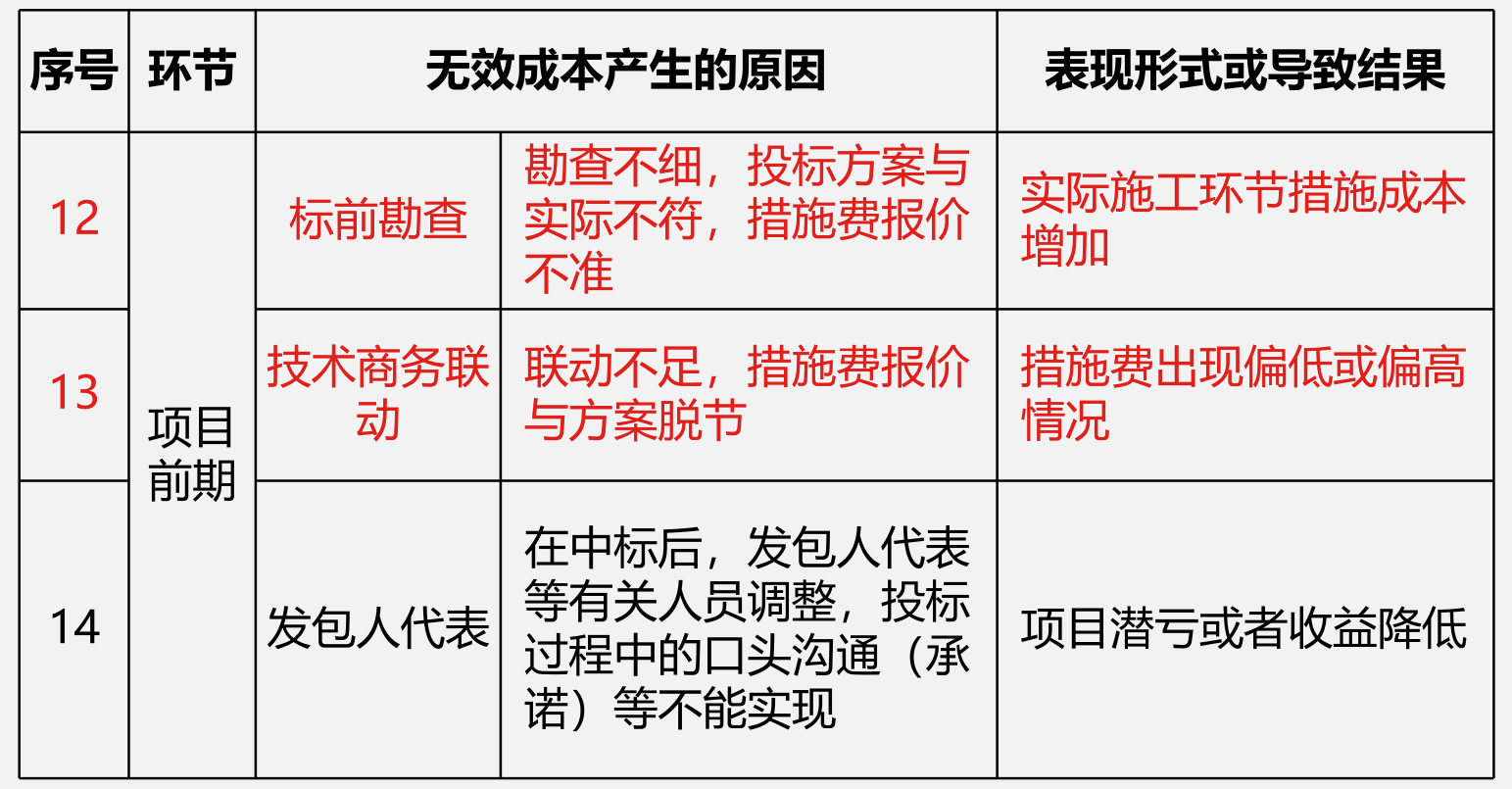

5、分包招标范围:对分包招标范围考虑不全面,造成招标漏项,导致后续结算谈判被动。影响:增加成本。
6、分包招标范围:分包合同单价范围界面不清。影响:费用重复支出。
7、分供招标清单描述:对分部分项工程的项目特征等描述与图纸、规范有差异,或前后有歧义。影响:分包签证索赔。
8、分包扣款:交叉扣款,对方无确认或签字人无委托书。影响:结算争议,扣款签证难以实现。
9、分包扣款:对分包履约(责任)的单方扣款,未取得分包确认或证据无效。影响:结算争议,扣款签证难以实现。
10、工人工资支付监督:监督分包商支付工人工资不到位,工人工资挪用,引发劳资纠纷,恶意讨薪,被动付款。影响:超付分包款。
