针对塔吊及施工升降机的成本及创效点分析,需从设备选型、使用周期、资源配置、技术创新、智能监测等多个方面展开。
一、主要成本构成

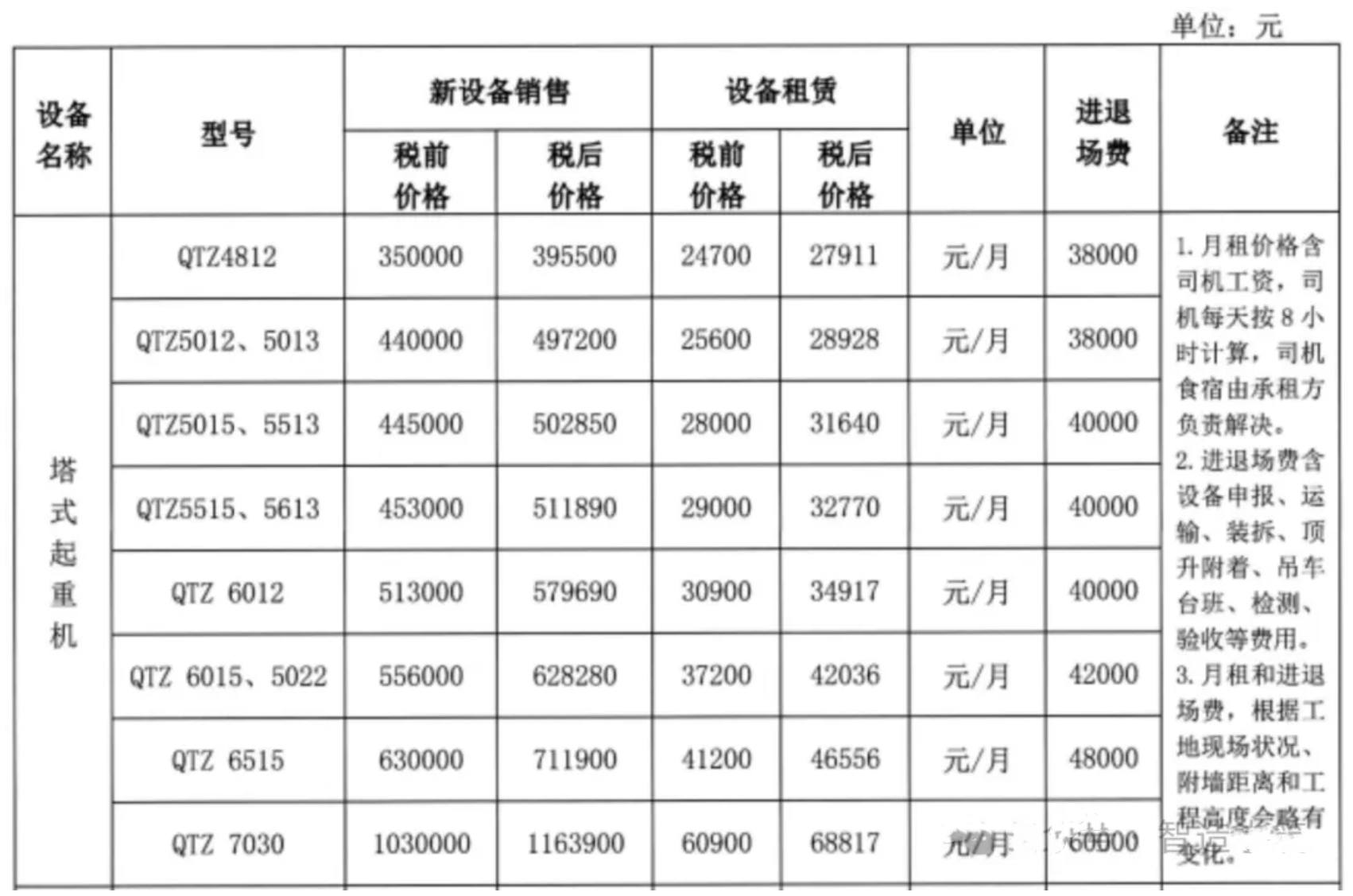

1.塔吊成本
设备租赁/采购成本:根据型号(如QTZ63、QTZ80)、臂长(40m-70m)和品牌差异,租赁费用约1.5万~4万元/月;采购成本约50万~200万元。
安装/拆卸费:单次费用约3万~8万元(含基础预埋件、安拆人工及机械费用)。
基础施工成本:钢筋混凝土基础费用约5万~15万元(需验算地基承载力)。
运维成本:包括日常维保(约2000~5000元/月)、用电(功率30~60kW)、操作人员工资(约8000~1.2万元/月/人)。
闲置成本:因工期延误或规划不当导致的设备闲置损失(按日租金计算)。

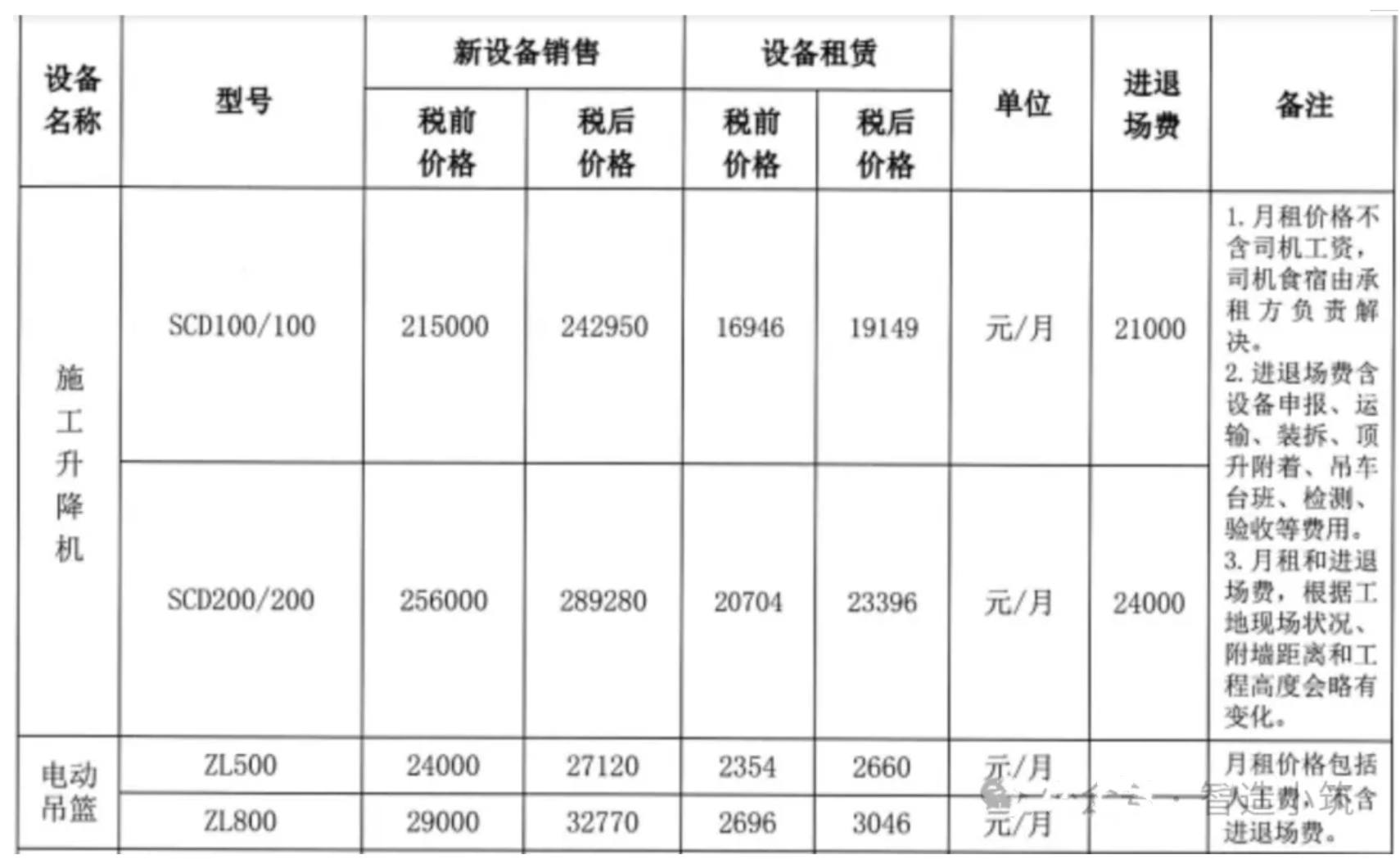

2.施工升降机成本
租赁/采购成本:SC200/200型租赁费约1.2万~2万元/月;采购成本约40万~80万元。
安装/拆卸费:单次费用约1.5万~3万元。
运维成本:维保费用约1500~3000元/月,用电成本(功率约15~30kW)。
楼层停靠点成本:涉及楼层防护门、连墙件等辅助设施费用。

二、核心创效点分析
1.设计优化
塔吊基础优化:塔吊基础优化永临结合,由传统式塔吊基础变为与车库基础共用;采用组合式基础(如桩基+承台)或装配式基础,缩短工期并降低混凝土用量。
施工电梯基础优化:将施工电梯基础设计为钢梁基础,减少混凝土用量和后期混凝土基础破除和垃圾倒运费用,实现成本节约。
取消施工电梯基础地下室局部回顶:与设计沟通计算加强结构配筋,取消回顶,以加快地下室施工速度,节约回顶费用、降低地下室施工影响。
2.设备选型优化
匹配施工需求:避免“大马拉小车”或“能力不足”问题。
例如:高层建筑优先选用附着式塔吊(减少独立高度成本);多栋楼群采用“一机多楼”覆盖方案(通过臂长和回转半径优化减少设备数量)。
对比经济性:租赁vs采购决策需结合项目周期(临界点通常为12~18个月)。
3.平面布置与工期协同
塔吊定位:通过BIM模拟优化平面布局,减少覆盖盲区,避免二次转运。
工期压缩:利用塔吊夜间吊装(需协调噪声许可)、优化吊次计划(减少空载率)。
升降机配置:根据主体与装修阶段需求动态调整数量,避免后期闲置。
4.合同条款优化
租赁模式创新:采用“按需租赁+阶梯计价”模式,例如:基础施工阶段短期租赁汽车吊替代塔吊;高峰期租赁设备,低峰期退租减少闲置成本。
风险分摊:在合同中明确安拆责任方、故障停机赔偿条款。
5.技术创新增效
智能化管理:应用物联网技术监控设备利用率(如吊次/小时),动态调整作业计划;使用变频施工升降机(节能30%+,降低电费)。
智能监控系统:安装塔吊防碰撞系统、升降机荷载监测装置,预警螺母装置、减少人为操作失误导致的安全事故成本。
新型设备应用:如平头塔吊(减少群塔碰撞风险)、自爬升施工电梯(节省附墙费用)。
无线缆滑道线:使用无线缆滑道线替代电缆实现方式,可以节省电缆、电缆笼及电缆护圈的成本,同时减少因电缆局部损坏而更换整根电缆的使用成本。

三、案例分析(创效场景)
案例1:塔吊与升降机协同配置
项目背景:30层住宅楼,地下室2层,工期18个月。
创效措施:塔吊选QTZ80(臂长60m),覆盖地下室及主体结构,避免中期加节费用;施工电梯在12层以下使用单笼电梯,12层以上切换为双笼电梯,节省初期投入;通过BIM模拟优化塔吊与升降机位置,减少材料堆场转运距离。
案例2:动态租赁策略
项目背景:群体厂房项目,6栋单层厂房。
创效措施:使用1台塔吊服务2栋楼(通过轨道移动),租赁周期压缩至8个月;升降机仅在装修阶段租赁3个月,替代长期租赁方案。
四、总结
塔吊及施工升降机的成本管控需贯穿项目全周期,通过“技术优化+管理精细化+商业模式创新”三结合实现降本增效。
重点在于:①选型阶段量化经济对比;②使用阶段提升设备利用率;③退出阶段减少沉没成本。
最终目标:以最小机械成本满足最大施工效能。
