本文以呼和浩特市某大型建筑工程为例,深入探讨冬季施工索赔的全过程。详细阐述了工程概况、索赔背景、索赔过程以及索赔总结,通过对各项索赔费用的分析和实践经验的梳理,为建筑工程领域在冬季施工索赔方面提供了具有参考价值的案例和策略。

一、引言

在建筑工程施工过程中,冬季施工常面临诸多挑战,如恶劣的气候条件、施工效率降低、额外的施工措施费用等。这些因素不仅增加了施工成本,还可能影响工程进度。当合同约定与实际施工情况产生差异时,施工方合理进行索赔是维护自身权益、保障项目盈利的重要手段。本案例通过对呼和浩特市某工程冬季施工索赔的分析,旨在总结经验,为类似工程提供借鉴。

二、工程概况

该工程规模宏大,总建筑面积达 341661 平方米。其结构包括地下 3 层,地上 4 – 27 层,由 A#、B#、C#、D#、E#、F# 六栋单体建筑和连体地下室组成,最高建筑物高度为 120m,采用框架 – 剪力墙结构体系,基础类型为筏板基础。如此复杂的建筑结构和大规模的工程体量,决定了施工过程的复杂性和长期性,也为冬季施工带来了更大的挑战。

三、索赔背景

3.1 自然因素

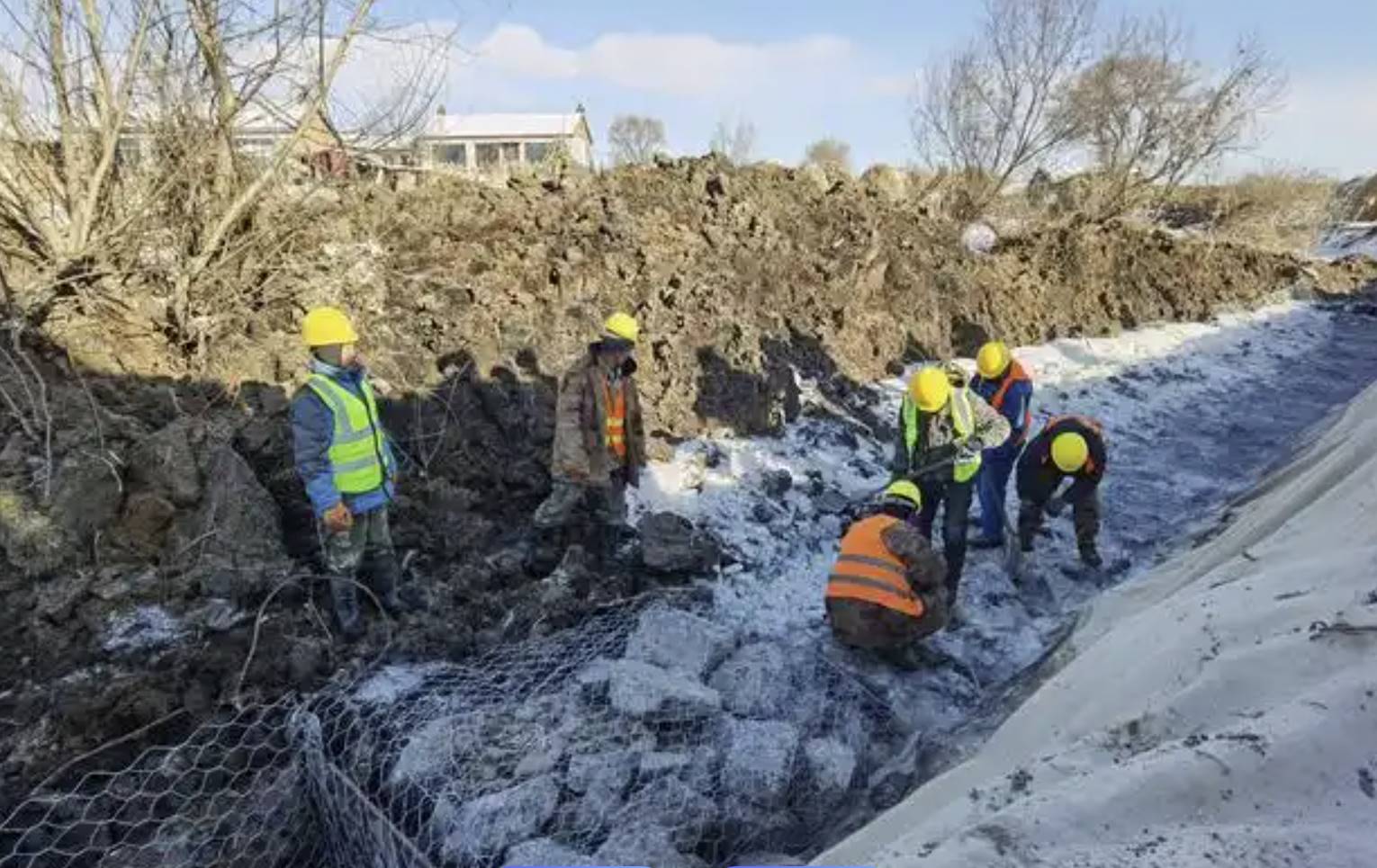

呼和浩特市的气候特点使得该地区冬季施工条件较为苛刻。每年 10 月底,当地气温基本降至 5℃以下,依据冬季施工标准,连续 5 日平均气温低于 5℃即进入冬季施工阶段。而春季 4 月份气温仍处于较低水平,仍需按照冬季施工要求开展作业,这使得冬歇期长达 4 个月,极大地压缩了正常施工周期。在低温环境下,混凝土浇筑、养护以及机械设备的运行等都受到严重影响,施工效率显著降低,增加了施工成本。

3.2 工期因素

由于建设方场地实际移交时间的限制,工程实际开工日期为 2013 年 6 月 25 日,预计竣工日期为 2015 年 10 月 30 日。总包合同中对工期违约制定了严格的规定:逾期十五天以下(含十五天),承包人需按每天 50000 元向发包人支付违约金;逾期十五天以上,发包人有权选择解除协议或要求承包人按每天 100000 元赔偿违约金,且违约金上限为 500 万元。为避免高额违约金的产生,确保整体工期目标的实现,项目部不得不选择在冬季继续施工,这进一步增加了冬季施工的必要性和紧迫性。

3.3 合同约定

施工合同明确规定,在正常情况下不考虑夜间施工与冬季施工费用(发包人指定情况除外)。只有在建设方、监理下达明确指令后进行的冬季施工,相关费用才给予签认。这就要求施工方在冬季施工前必须获得建设方和监理的指令,同时在费用计算和申报过程中严格遵循合同约定和相关规定,确保索赔的合法性和合理性。

3.4 施工准备

为应对冬季施工的特殊要求,项目部在施工前进行了充分的准备工作。一方面,精心编制专项冬季施工方案,该方案详细规划了冬季施工过程中的各项技术措施、施工流程以及质量保障措施,为实际施工提供了科学的指导,同时也成为后续签证的重要依据。另一方面,进场后及时编制索赔策划书,对冬季施工可能产生的费用进行预估和分析,制定合理的索赔策略,为降低冬施成本、争取最大利益奠定基础。

四、索赔过程

4.1 可冬季施工签证项

人工、机械降效费用:依据内蒙古自治区建设工程费用定额 P42 页的规定,人工、机械降效费用按冬季施工工程人工费、机械费之和的 15% 计取。冬季低温环境下,工人的操作熟练程度下降,机械设备的性能也受到影响,导致施工效率降低,因此该项费用是对施工效率损失的合理补偿。

人工看护费用:对于冬季停止施工的工程部分,施工单位按照实际停工天数计算看护费用,标准为每天 180 元。在停工期间,施工现场的原材料、设备等需要专人看管,以确保其安全和完好,人工看护费用是保障施工现场安全和后续施工顺利进行的必要支出。

冬季施工措施人工费:此项费用涵盖了混凝土浇筑前火炉升温、彩条布维护拆除、混凝土出模入模测温、混凝土浇筑完毕棉毡覆盖保温、混凝土浇筑后火炉看护等多个环节的人工成本。这些工序是确保冬季施工混凝土质量的关键措施,人工投入较大,相应费用应纳入索赔范围。

冬季施工措施材料费:主要包括彩条布、保温毛毡、棉被、煤炭、火炉、温度计、混凝土罐车用热水、红外线测温仪等材料费用。这些材料在冬季施工中用于保温、防护和温度监测,是保障施工质量和安全的重要物资,其费用构成了冬季施工成本的重要部分。

冬季施工防冻剂:包括防冻剂添加费、混凝土搅拌站升温加班费、混凝土因冬季施工标号提升费用。为确保混凝土在低温环境下的性能和质量,需要添加防冻剂并提高混凝土标号,同时混凝土搅拌站也需要采取升温措施,这些都增加了施工成本,应作为索赔项目。

冬季施工不拆模费用:根据冬施方案,冬季施工部位混凝土浇筑后墙、柱、梁板等需带模保温,待混凝土强度达到要求后,为保证质量模板暂不拆除。这导致模板无法及时周转使用,增加了模板的一次性摊销费用,应在索赔中予以考虑。

冬季施工水管、泵管橡塑管保温费用:为防止水管、泵管在低温下冻裂,影响施工用水和混凝土输送,对其进行橡塑管保温处理所产生的费用,属于冬季施工的必要措施费用,应进行索赔。

冬季施工工人生活区临电增加费:由于建设方要求冬季施工,原工人生活区电缆负荷无法满足冬季采暖需求,需要加大电缆型号并重新铺设,由此产生的费用应计入索赔范畴。

4.2 冬季施工签证效果

已确认费用与利润:2013 – 2014 年初,项目部上报冬季施工整体费用共计 814 万元,经过建设方审核,目前已确认 258 万元。而实际发生的冬季施工成本为 62.6 万元,实现利润 195 万元,利润率达到 75%。这一成果表明,项目部在冬季施工索赔方面取得了一定的成效,通过合理的费用申报和成本控制,实现了较好的经济效益。

争议项费用及协商进展:建设方对部分费用存在争议,争议项费用合计 418 万元。其中,模板一次性摊销费用,建设方成本部以模板拆除后可继续使用为由拒绝批复;混凝土搅拌站升温费用,双方仍在协商过程中;临电增加费,建设方参照费用定额解释认为已包含在管理费中;人工费差价也处于协商阶段。尽管这些争议项的索要难度较大,但项目部正积极与建设方沟通协商,争取获得合理的赔偿,以进一步提高项目的盈利水平。

五、索赔总结

5.1 现场签证时效性

合同明确规定现场签证的有效期为 28 天,超出该期限,施工单位将被视为自行放弃索赔权利。本工程涉及楼号众多且采用分段施工方式,为确保签证时效性,项目部制定了严格的上报制度,以混凝土浇筑完毕后立即上报工程量确认单为原则。在施工过程中,对于升温看护、彩条布维护等关键工序,及时邀请监理单位和建设方进行现场确认,保证了冬施工程量单能够按时、准确地上报,为后续的索赔工作提供了有力支持。

5.2 资料收集

资料收集是索赔签证工作的核心环节,收集全面、有效的资料是确保索赔成功的关键。这些资料包括政府性文件,如当地建设主管部门发布的关于冬季施工的相关规定和标准;建设方、监理的工程通知函,明确要求施工方进入冬季施工的指令文件;冬季施工开始和结束节点的签证文件,用于确定冬季施工的具体时间和工作范围;以及详细的冬季施工方案等。通过收集这些资料,能够充分证明冬季施工的必要性、施工过程的合规性以及费用发生的合理性,从而提高索赔的成功率和利润率。

5.3 增加签证利润

合理分包策略:在主体合同签订时,项目部将冬雨季施工措施增加费纳入主体劳务分包范围。由于分包单位在合同签订前未对冬施工作进行充分准备,导致其在冬施过程中的索赔未生效,而项目部通过这一策略有效降低了自身的冬施成本费用,间接增加了项目利润。

合同条款优化:在混凝土供货合同签订过程中,项目部将冬施防冻剂费用一次性包死,同时明确不包含搅拌站升温等费用。通过这种方式,实现了对成本的有效控制,避免了因搅拌站费用波动带来的成本风险,进而增加了项目的利润空间。

5.4 签证技巧

材料摊销处理:对于彩条布、毛毡等冬施措施材料,虽然在实际施工中具有一定的周转使用性,但考虑到其在随外架搭设过程中容易破损,项目部在签证时按照一次性摊销进行签认。这种处理方式既符合实际施工情况,又合理增加了索赔费用。

人工工日签认:根据冬季施工方案,混凝土浇筑前需进行 2 天的升温加热,浇筑完毕后还需持续加热 3 天。在人工工日签认过程中,项目部按照白班及夜班进行签认,实际发生的人工数量虽小于签认数量,但通过合理利用施工方案中的规定,增加了人工费用的索赔金额。

5.5 冬施签证特殊性

由于施工单位承接的冬季施工项目相对较少,缺乏可参考的数据和成熟的签证范本。在本内蒙古项目中,项目部依据冬季施工方案、相关定额标准以及合同条款,及时办理冬施签证手续。

尽管目前签证费用尚未最终确定,但建设方已认可 258 万元的费用,为后续争议项的协商奠定了良好的基础。在处理此类特殊情况时,施工方应充分依据现有资料和规定,积极与建设方沟通,争取最大利益。

5.6 部门协作

商务签证工作涉及多个环节,包括资料收集、方案编制、签证追踪、签证审核以及签证费用拨付等,需要项目部各个部门密切协作。只有各部门通力配合,才能确保签证工作的顺利进行。

项目盈利是衡量项目成功与否的重要指标,而做好项目二次经营及签证索赔工作是实现项目盈利的关键。索赔工作贯穿项目的整个生命周期,从开工到实施再到竣工,需要施工方稳扎稳打、深入思考,不断总结经验,才能有效提升索赔工作的质量和效果。

六、结论

本案例通过对呼和浩特市某工程冬季施工索赔的详细分析,展示了在复杂的施工环境和合同约定下,施工方如何通过合理的索赔策略维护自身权益。从索赔背景的分析到具体索赔过程的实施,再到索赔经验的总结,为建筑工程行业在冬季施工索赔方面提供了宝贵的实践经验。

在今后的工程建设中,施工方应充分重视冬季施工索赔工作,加强合同管理,注重资料收集和现场签证时效性,合理运用签证技巧,通过各部门的协同合作,实现项目的经济效益最大化。

同时,行业内也应加强对冬季施工索赔相关问题的研究和交流,不断完善索赔管理体系,促进建筑工程行业的健康发展。
